Las nuevas turbinas de sustitucion de importaciones en Russia se averian con mas frecuencia que las antiguas

Las empresas generadoras propusieron introducir un periodo de gracia sin multas

Las centrales electricas rusas se han enfrentado a un aumento de las averias del nuevo equipamiento energetico de sustitucion de importaciones. Las "enfermedades infantiles" de las turbinas y calderas provocan fallos, tiempos de inactividad y grandes multas, aunque las regiones necesitan capacidad sin pausas. El problema se debatió en una "mesa redonda" en el Consejo de la Federacion.

Los representantes del sector propusieron restablecer la norma que exime a las unidades energeticas innovadoras de multas durante los primeros 12 meses de funcionamiento. Este mecanismo estuvo vigente hasta 2017.

Ahora las estaciones reciben equipos completamente nuevos a lo largo de toda la cadena de proveedores, por lo que incluso las instalaciones modernizadas muestran al principio una alta tasa de averias.

La magnitud del problema fue confirmada por el jefe del "Operador del Sistema", Fedor Opadchiy. Segun sus palabras, los fallos surgen precisamente despues de grandes actualizaciones.

Vemos que en muchas estaciones, incluso modernizadas, despues de que se sustituyó la turbina o el equipo de calderas, al principio hay una tasa de averias muy alta. Esto es cierto.
Fedor Opadchiy, jefe del "Operador del Sistema"

Un riesgo aparte son las regiones con deficit energetico. Alli es imposible aplazar los plazos de puesta en marcha de capacidad, y las multas por desviaciones se vuelven criticas para la economia de los proyectos. Los generadores tambien piden fijar un logro por etapas de las normas ambientales: las turbinas nacionales apenas estan alcanzando los indicadores requeridos de emisiones, ruido y vibraciones.

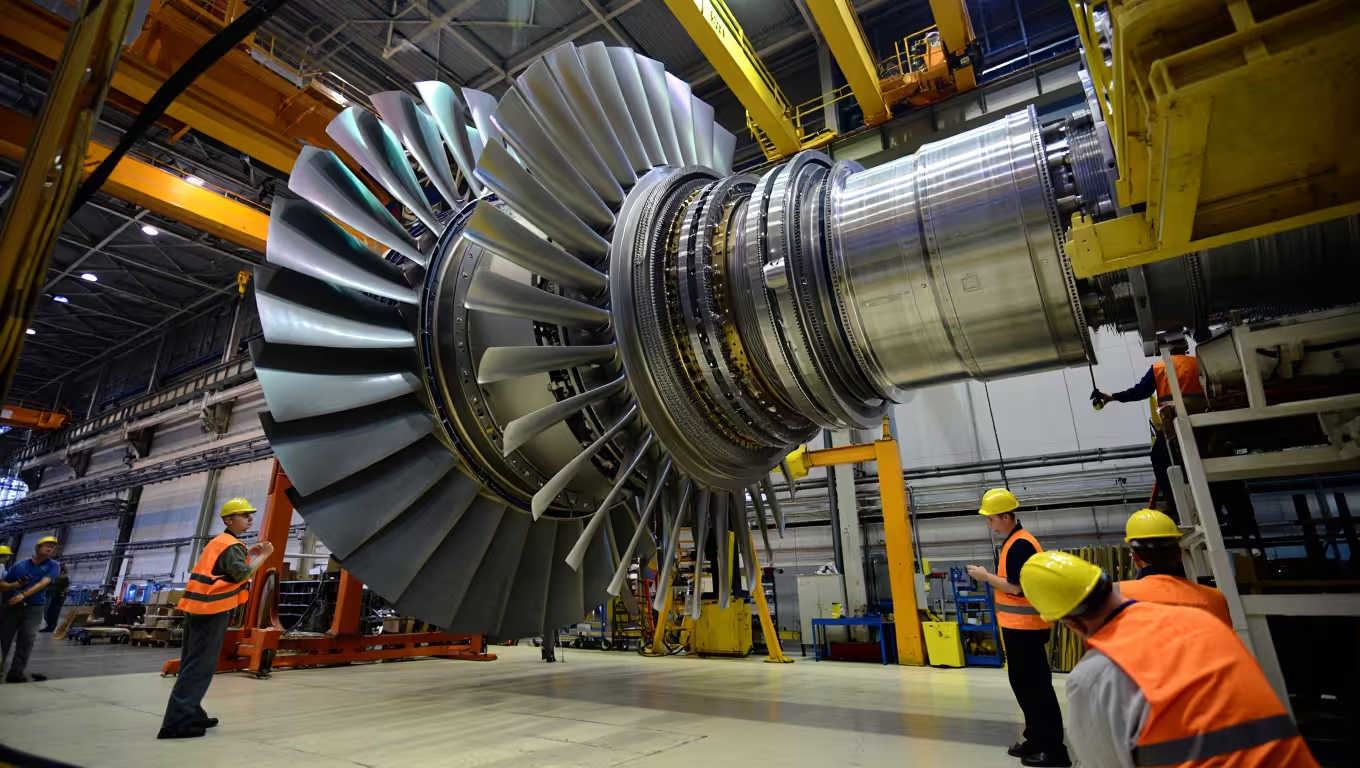

Turbina GTD-110M
Turbina GTD-110M

Otro problema es el servicio. Los intervalos entre mantenimientos de las turbinas rusas son mas cortos que los de los analogos occidentales, y las reparaciones llevan mas tiempo. Como resultado, el equipo esta listo para operar alrededor del 70% del tiempo frente al 95% de las instalaciones extranjeras. Esto aumenta los gastos y reduce el pago por capacidad.
