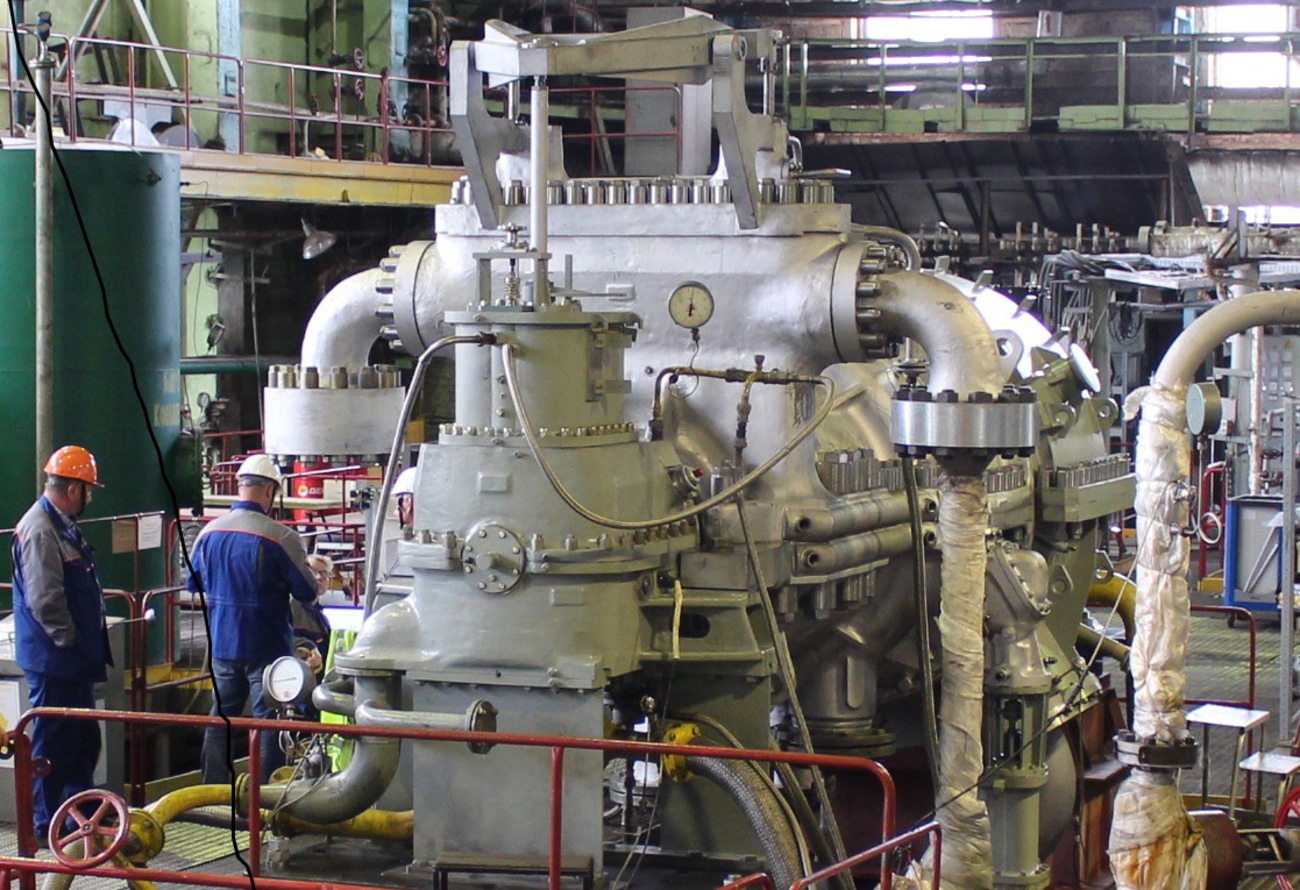

На Северской ТЭЦ успешно завершились испытания на холостом ходу нового отечественного турбоагрегата ПР-30/35. Тесты подтвердили полную работоспособность турбины и её готовность к запуску под нагрузкой.

Турбоагрегат номинальной мощностью 30 МВт поставил Калужский турбинный завод. Во время испытаний из котельного цеха подали пар, ротор постепенно разогнали до 3000 оборотов в минуту. Наладчики проверили все основные системы — подачу пара высокого и низкого давления, охлаждение, защиту, регулирование, смазку, температуру масла и вибрацию. Все параметры оказались в норме.

Сейчас на станции готовятся к горячим испытаниям под нагрузкой в апреле, затем пройдут 72-часовые комплексные тесты в мае, после чего турбоагрегат включат в сеть.

Это ключевой этап модернизации Северской ТЭЦ, которая идёт с 2020 года. В рамках проекта установили два современных турбоагрегата, реконструировали котлоагрегаты второй очереди и смонтировали новую систему очистки дымовых газов. Всё основное и вспомогательное оборудование, включая системы автоматики, произведено на российских заводах. В работах задействовано больше десяти отечественных предприятий.

Читайте ещё материалы по теме:

Не пропускайте наши новостиДобавьте сайт в предпочитаемые источники, чтобы видеть нас чащеДобавить в Google

Сейчас на главной

ИИ помог российским учёным обнаружить редкую звёздную систему в Млечном Пути

ИИ помог российским учёным обнаружить редкую звёздную систему в Млечном Пути

В Институте космических исследований РАН рассказали об объекте, который испускает рентгеновские импульсы каждые 26 минут

Россияне начали возвращаться в WhatsApp несмотря на блокировки: аудитория впервые выросла за год

Россияне начали возвращаться в WhatsApp несмотря на блокировки: аудитория впервые выросла за год

После длительного оттока пользователи вновь стали выбирать привычный мессенджер, хотя ограничения продолжают действовать
