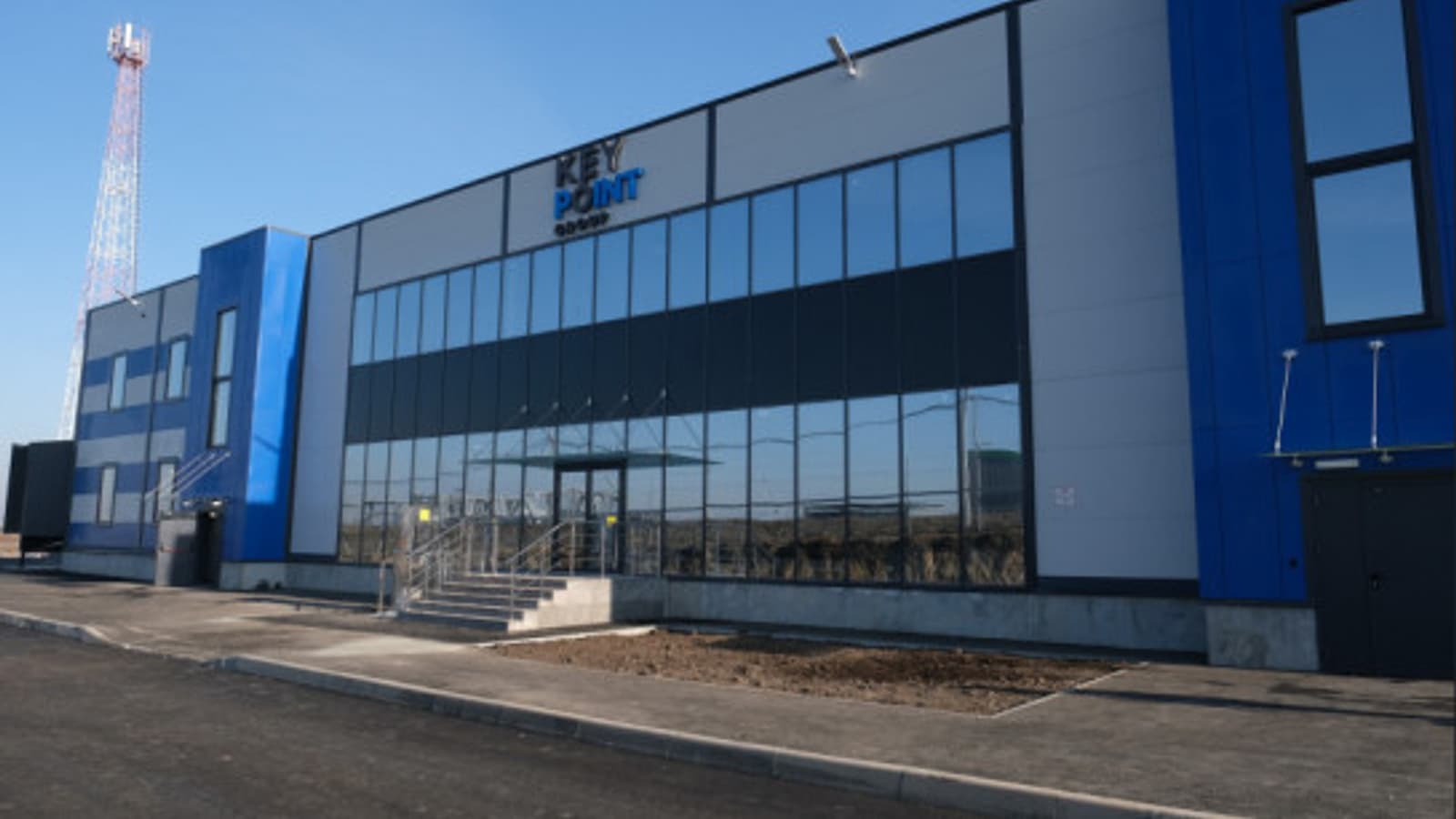

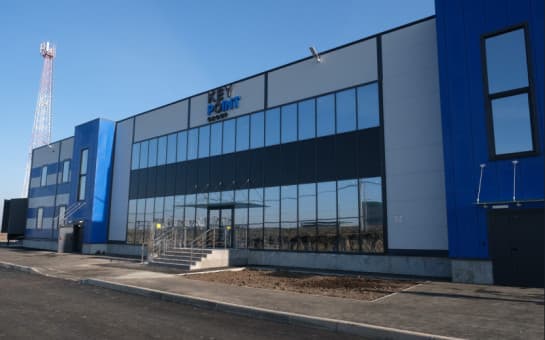

Строительство современного центра обработки данных завершено в Сибири. Новосибирский дата-центр стал крупнейшим коммерческим проектом за пределами Москвы и Санкт-Петербурга. Проект реализован группой компаний Key Point.

Строительство началось 11 апреля 2023 года. Спустя 10 месяцев дата-центр начал работу.

Проект реализован при поддержке Корпорации развития и руководства региона. Построить объект за такой короткий срок стало возможным благодаря слаженной работе команды опытных инженеров и использованию префаб-решений – отдельных узлов, которые изготавливаются в заводских условиях и сокращают количество операций на строительной площадке. Обслуживать ЦОД будут 45 высококвалифицированных специалистов, причём все они – местные жители. Благодаря реализации проекта регион получил не только опережающую по функционалу инфраструктуру, но и новые рабочие места.
Евгений Вирцер,основатель ГК Key Point

Для создания дата-центра потребовалось 2,92 млрд рублей коммерческих инвестиций, средства осваиваются в две очереди. На сегодняшний день в проект уже вложено 1,8 млрд рублей.

Региональные компании и крупные телекоммуникационные операторы уже начали пользоваться услугами центра обработки данных.

Ранее отмечалось, что в России был представлен новый программно-аппаратный комплекс «Базис» для высокопроизводительных вычислений и облачных сервисов.

Читать материалы по теме:

Самолет Ил-76 спустит дата-центр прямо на льдину в Арктике

К российским квантовым компьютерам подключат всех желающих. Какие задачи можно будет решать и сколько это будет стоить

Ярд серваков: в Рязани наладили серийное производство российских серверов

Не пропускайте наши новостиДобавьте сайт в предпочитаемые источники, чтобы видеть нас чащеДобавить в Google

Сейчас на главной

НЭРЗ вернул на железную дорогу первый «Гранит»: опытный 2ЭС10-001 потребовал особого подхода к ремонту

НЭРЗ вернул на железную дорогу первый «Гранит»: опытный 2ЭС10-001 потребовал особого подхода к ремонту

Двухсекционный электровоз способен водить составы массой до 9000 тонн по равнинным участкам и до 6300 тонн по горным

Глобальная цифровая катастрофа: интернету предсказали трёхмесячное отключение после хакерской атаки 17 ноября

Глобальная цифровая катастрофа: интернету предсказали трёхмесячное отключение после хакерской атаки 17 ноября

Автор теории утверждает, что после масштабного взлома банковские системы восстановят с помощью сверхмощного искусственного интеллекта
