La central térmica de Artiómovskaya-2 está lista en un 67%: Trútnev inspeccionó el avance de la construcción en Primorie

Bloque de ciclo combinado y redes de calefacción: los elementos clave de la futura central eléctrica se están montando a tiempo

En el marco de una visita de trabajo al krai de Primorie, se realizó una inspección del sitio de construcción de la central térmica de Artiómovskaya-2. Yuri Trútnev, vicepresidente del Gobierno de la Federación Rusa y representante plenipotenciario del Presidente en el Distrito Federal del Lejano Oriente, junto con el gobernador del krai de Primorie, Oleg Kozhemiako, evaluaron el progreso de la construcción de la nueva instalación energética. Actualmente, la central térmica de Artiómovskaya-2 está lista en un 67% y todos los trabajos se están llevando a cabo en estricta conformidad con el plan establecido.

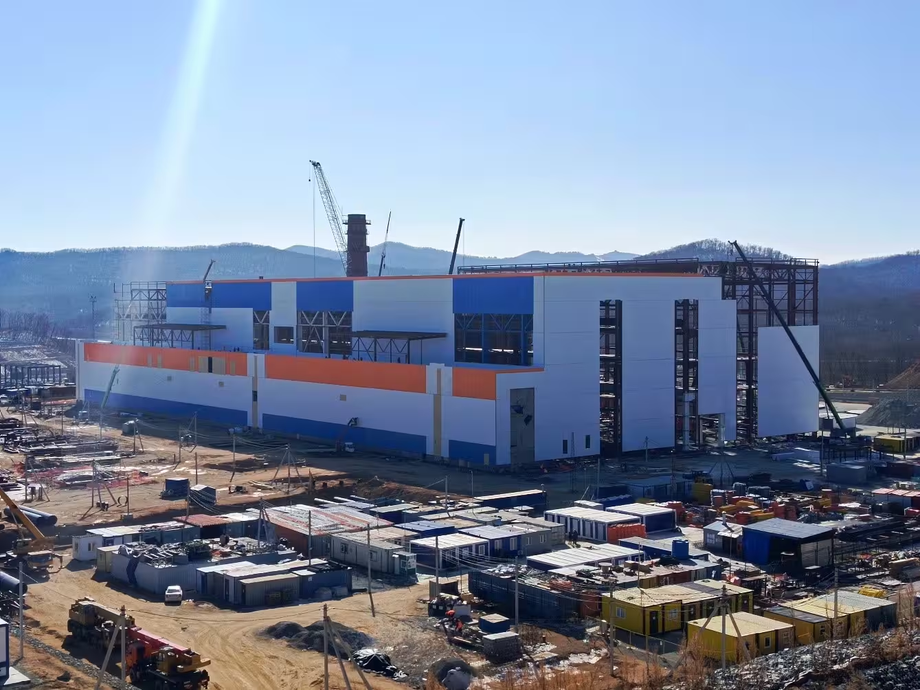

Central térmica de Artiómovskaya-2

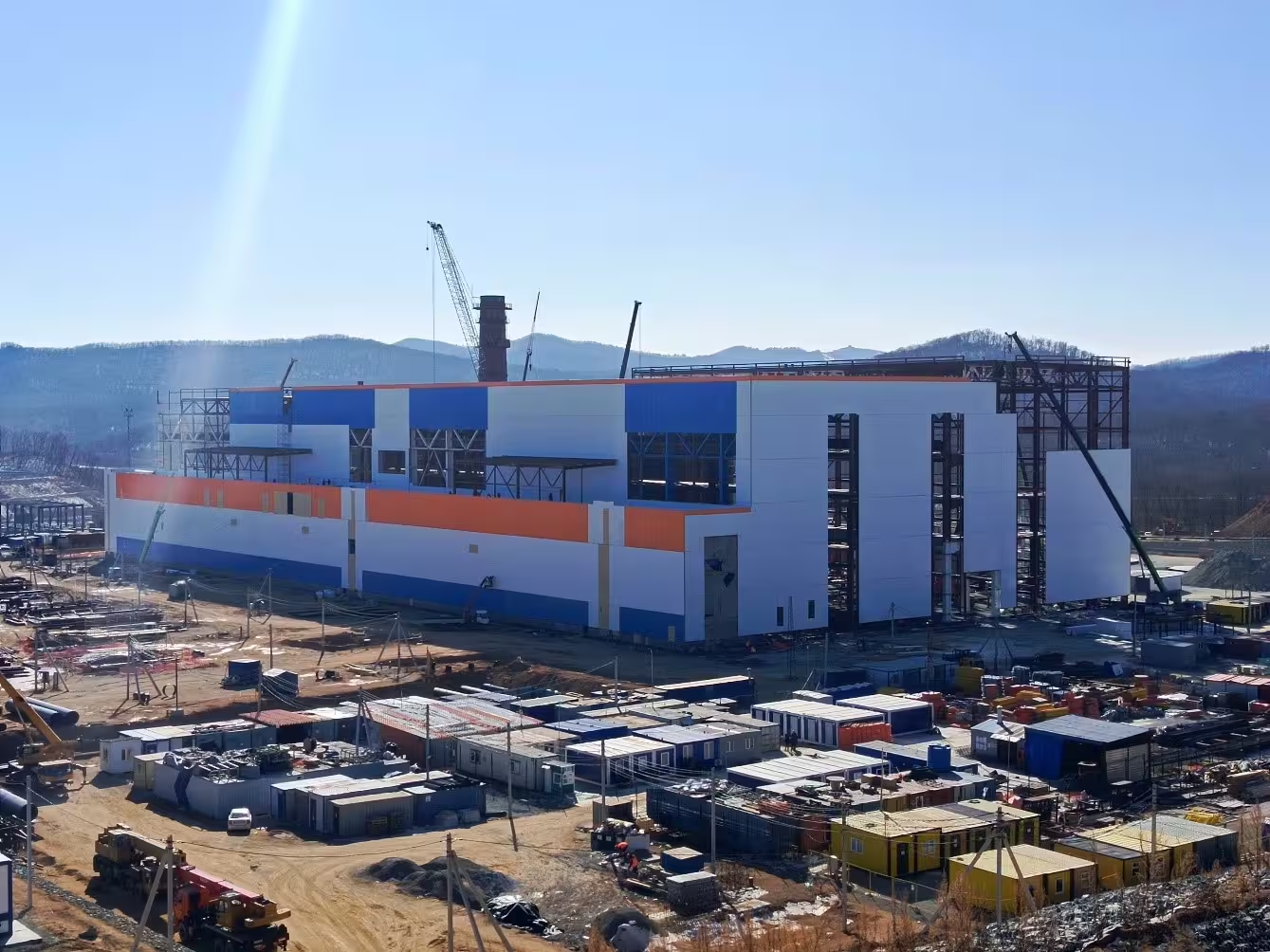

Central térmica de Artiómovskaya-2

En el sitio trabajan alrededor de 2000 personas y se utilizan 96 unidades de equipo. Los trabajos de puesta en marcha de este equipo están programados para el período de verano. Se encuentra en la etapa final el montaje de 3 calderas de agua caliente de punta, que recalentarán el agua de la red después del ciclo de vapor para cubrir las cargas de calefacción de punta.

Los constructores de energía están terminando el montaje del equipo principal y auxiliar en la primera unidad de ciclo combinado. En breve, llegarán al sitio las turbinas de gas y vapor para el segundo bloque.

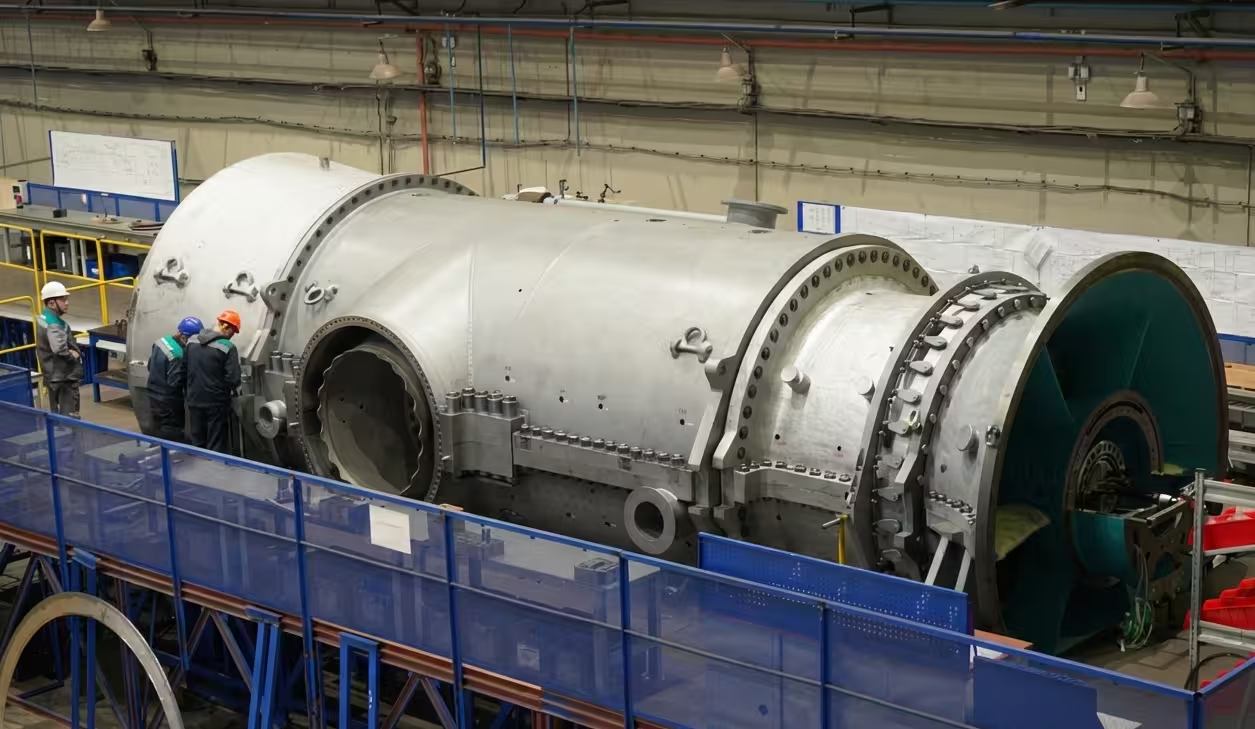

Turbina de gas GTE-170.1 preparada para su instalación en la central térmica de Artiómovskaya-2
Turbina de gas GTE-170.1 preparada para su instalación en la central térmica de Artiómovskaya-2

Paralelamente, se están llevando a cabo activamente trabajos en la subestación de distribución abierta de 220/110 kV: ya se ha montado la galería de cables desde el edificio principal, se han instalado soportes y pórticos, el equipo de 110 kV está completamente instalado y los trabajos de 220 kV están llegando a su fin. El sistema de tuberías de la red de calefacción, con una longitud de 2,5 kilómetros en cada una de las cuatro líneas principales, está listo para la puesta en marcha.

La construcción de la central térmica de Artiómovskaya-2 comenzó en septiembre de 2023 en el marco del Foro Económico Oriental. La nueva central aumentará la capacidad de la actual central térmica de Artiómovskaya, que cumplirá 90 años en 2026.

La capacidad eléctrica de diseño de la instalación es de 440 MW, la capacidad térmica es de 456 Gcal/h.
