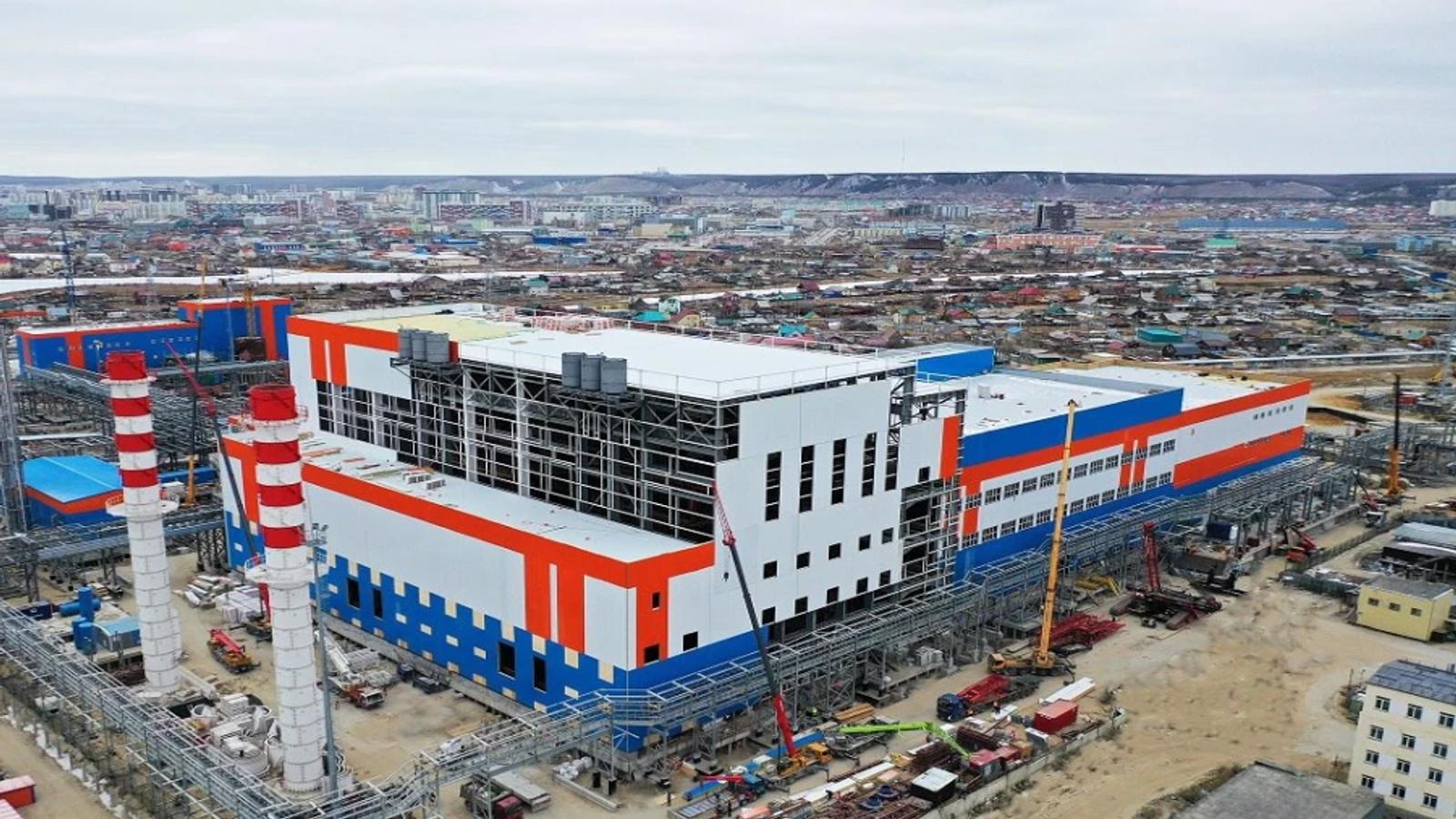

На стройплощадке электростанции «Туймаада» специалисты компании «РусГидро» смонтировали генератор первой турбины непосредственно на фундамент. Оборудование установлено в рамках строительства второй очереди Якутской ГРЭС-2 — новой энергетической установки, которая будет производить 160 мегаватт электроэнергии и 280 гигакалорий тепла в час.
Устройство весом больше ста тонн пришло из Новосибирска по железной дороге до станции Бестях. Дальше его перегружали на автотралы, везли паромом через Лену и ставили на правом берегу — прямо у стройки.
Сейчас на объекте трудятся свыше 1700 человек и полсотни единиц техники. Смены идут без остановки: отделывают помещения, монтируют металлоконструкции, трубопроводы и оборудование. Проектировщики учли вечную мёрзлоту, поэтому уже собрано больше 12 тысяч тонн металла — здания и эстакады стоят надёжно.
Вся техника для станции — российского производства. Две паровые турбины по 80 МВт и 140 Гкал/ч каждая плюс два котла по 500 тонн пара в час станут основой. Вместе с первой очередью ГРЭС-2, запущенной в 2017 году, новая ТЭС обеспечит светом и теплом весь Якутск. Старая Якутская ГРЭС, проработавшая больше полувека, после этого уйдёт из эксплуатации.
ТЭС «Туймаада» входит в программу РусГидро по развитию энергетики Дальнего Востока. Правительство утвердило шесть таких объектов, которые в сумме добавят 2,1 ГВт мощности и 2700 Гкал/ч тепла. Все их сдадут в 2026–2028 годах. Компания строит за свои и заёмные средства, возвращая инвестиции через договоры поставки мощности.
Читайте ещё материалы по теме:
Сейчас на главной
Инвестпрограмма «Интер РАО — машиностроение» рассчитана до 2030 года
Российское воздушное судно находилось в нейтральной зоне
Разработка обеспечивает независимую регулировку напряжения и оптический контроль тока
Беспилотный робот заряжает электромобили на парковках
Новое сооружение сможет поднимать 23,5 тысячи тонн. Конструкция будет перевозить суда между эллингом и акваторией верфи
«Сталинские соколы»: реальная дальность применения беспилотника — 600 км
Олег Нестеров: на проверку кода уходит в 10 раз больше ресурсов, чем на разработку
Энергоагрегаты ДТИ-330-6У1 мощностью в 330 кВт вытеснят импортные устройства
В плане — 480 вагонов в 2026-м, новые модели и габарит Т
«Североморск» проекта 1155 вооружился комплексом ПВО «Кинжал»
Миллиметровый телескоп будет искать воду и следы существования в глубинах Вселенной
Оборудование от холдинга «Росэл» работает на скорости до 40 узлов
