«Интер РАО – Электрогенерация» добилась взыскания 514,2 млн рублей неустойки с ПАО «Силовые машины» за срыв сроков поставки турбины для Пермской ГРЭС. Решение в пользу энергетической компании 9 июля подтвердил суд кассационной инстанции.

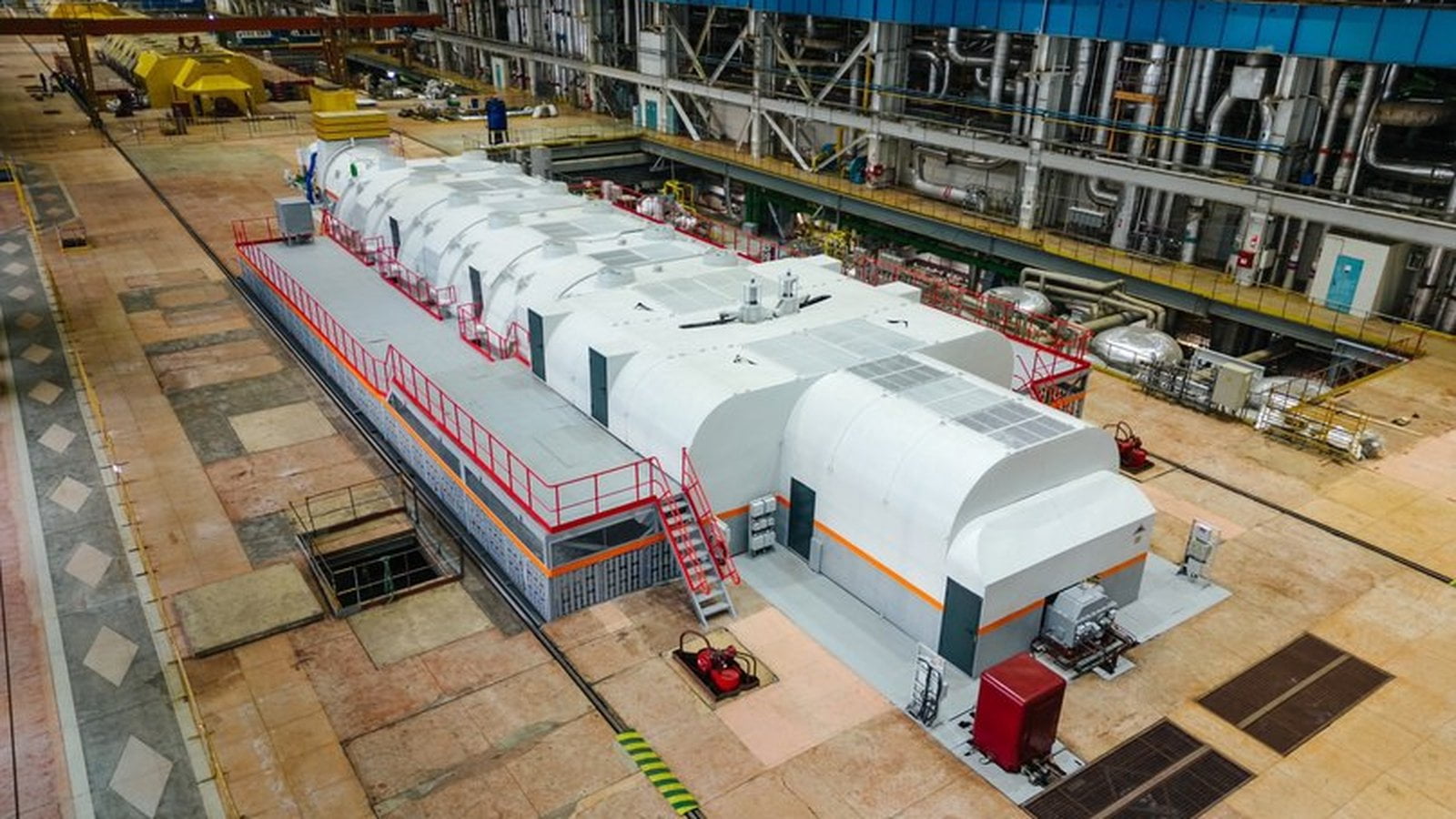

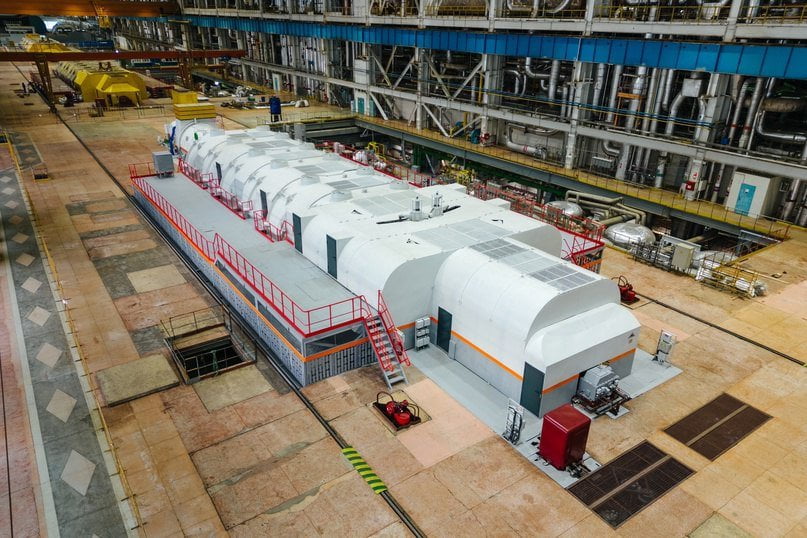

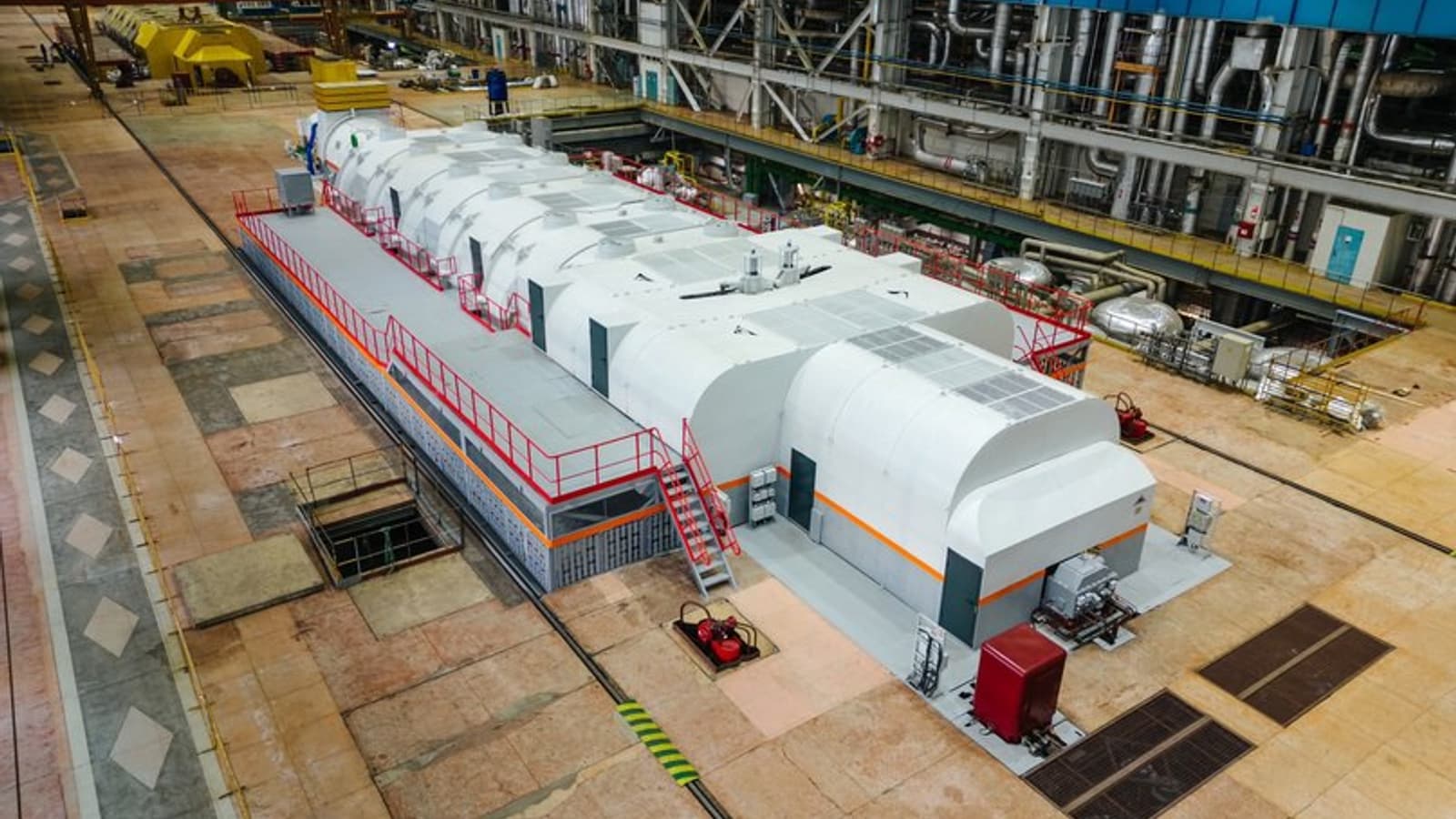

Согласно материалам дела, «Силовые машины» передали турбину мощностью 850 МВт более чем на год позже установленного срока — 13 января 2023 года вместо 1 ноября 2021-го. Задержка привела к переносу запуска первого энергоблока станции.
Изначально «Интер РАО» требовало почти 1 млрд рублей компенсации, однако сумма была снижена из-за действия моратория на штрафы для подрядчиков, попавших под санкции. Производитель оборудования пытался добиться дальнейшего снижения суммы до 190 млн рублей, но проиграл и в апелляции, и в кассации.
Проблемы с поставками продукции энергетического машиностроения в России приобрели системный характер. Как ранее сообщал директор департамента электроэнергетики Минэнерго Андрей Максимов, задержки по паровым турбинам от «Силовых машин» достигают в среднем двух лет. Тема также поднималась на заседании правительственной комиссии по электроэнергетике 19 февраля 2025 года — обсуждался перенос ввода шести объектов модернизации ТЭС общей мощностью 1,7 ГВт.
Эксперты связывают сбои с дефицитом импортных комплектующих и высоким уровнем внутренней загрузки предприятия.
Читать материалы по теме:
Самая мощная турбина Ростеха ГТД-110М вышла на максимальную мощность
Американская компания General Electric перестала обслуживать газовые турбины на российских ТЭС
Сейчас на главной
Совместная программа с Китаем становится ключевым направлением освоения Луны
Роскосмос ищет регионы, необходимые для диверсификации промышленности
Демонстратор с возвращаемой первой ступенью покажут к 2028 году
Владимир Винокуров: Эмираты и Саудовская Аравия размещают заказы на средства ПВО в России
19FortyFive: скорость и дальность есть, но главные вопросы к электронике
Китайские аудиторы помогли «ЭМ Рус» выбрать производственную площадку
Дорожным катком РВ-11ДД-БП и асфальтоукладчиком «Десна 2100» можно управлять на расстоянии или заложить программу
Новая технология может дать доступ к сети там, где не работают вышки и обычная инфраструктура
К 2029 году «Донбиотех» также намерен начать выпуск треонина, триптофана и валина
Агрегат будут устанавливать на высокоскоростные поезда для ВСМ ЭВС360
Гостям больше не нужно предоставлять паспорт — достаточно цифровых сервисов
К 2030 году численность флота увеличится на ещё четыре судна
