Компания «Интер РАО» обратилась в арбитражный суд Москвы 30 апреля с иском к компании «Силовые машины», требуя выплатить 264,7 миллиона рублей. Подробности дела пока не раскрыты.
По информации представителей «Интер РАО», иск связан с задержкой в поставке оборудования, необходимого для модернизации энергоблока Костромской ГРЭС. Запрос о выплате был направлен в адрес «Силовых машин».

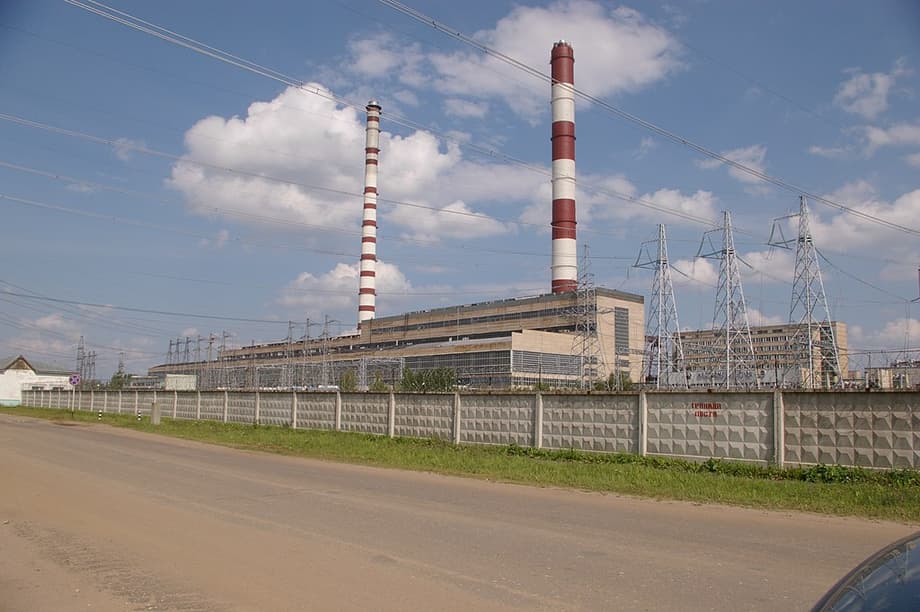

Костромская ГРЭС мощностью 3720 МВт — одна из крупнейших тепловых электростанций в России, ежегодно производя около 15 миллиардов киловатт-часов электроэнергии. В марте правительство РФ утвердило изменение сроков модернизации пятого энергоблока Костромской ГРЭС, перенесши его с февраля 2025 года на ноябрь 2026 года.
В конце февраля этого года
Арбитражный суд взыскал с компании «Силовые машины», принадлежащей миллиардеру Алексею Мордашову, неустойку в размере 514,1 миллиона рублей за задержку поставки оборудования в рамках программы модернизации старых тепловых электростанций. Иск подала компания «Интер РАО».
Согласно решению суда, «Силовые машины» должны были поставить оборудование к 1 ноября 2021 года, однако срок был сдвинут почти на два с половиной года. В компании Мордашова объяснили задержку ограничениями на производстве, вызванными пандемией.
Ранее www1.ru сообщал, что с производителя новейших противоминных тральщиков «Александрит» потребовали 350 млн рублей за просрочку.
Читать материалы по теме:
Росатом заставит финские компании заплатить более 228 млрд рублей
Сейчас на главной
Самолёт заменит устаревший парк советских Ан-24/26 и Як-40
Смена руководства происходит спустя всего три месяца после назначения предыдущего топ-менеджера
Ведомство заявило о конкуретноспособности лайнера, но ставит в приоритет обеспечение внутреннего спроса
Минпромторг назвал актуальной реализацию проекта для страны
Высокая концентрация урана продлевает межремонтные интервалы и расширяет возможности ВВР-СМ
Новый модуль позволяет прописывать любые условия и параметры
Наработанную базу могут задействовать для создания дальнемагистрального самолёта
Винтокрылые машины получили новые двигатели и бортовое оборудование
Госкорпорация опровергла утверждения западных журналистов о проблемах в оборонно-промышленном комплексе
Ведомство обещало поднять сменщика Ан-2 в воздух до конца 2025 года
Завод готовит опытные образцы винторулевых колонок для сертификации и серийного производства
НТИ потребовал через суд вернуть средства, выделенные НПФ «Микран»
