Los trabajadores comenzaron a ensamblar el bloque de protección seca (una estructura cilíndrica de acero rellena de hormigón de serpentinita resistente al calor) que rodeará la vasija del reactor VVER-1200 en la unidad de energía n.º 3 de la central nuclear de Leningrado-2. Así lo informó el servicio de prensa de la corporación estatal Rosatom.

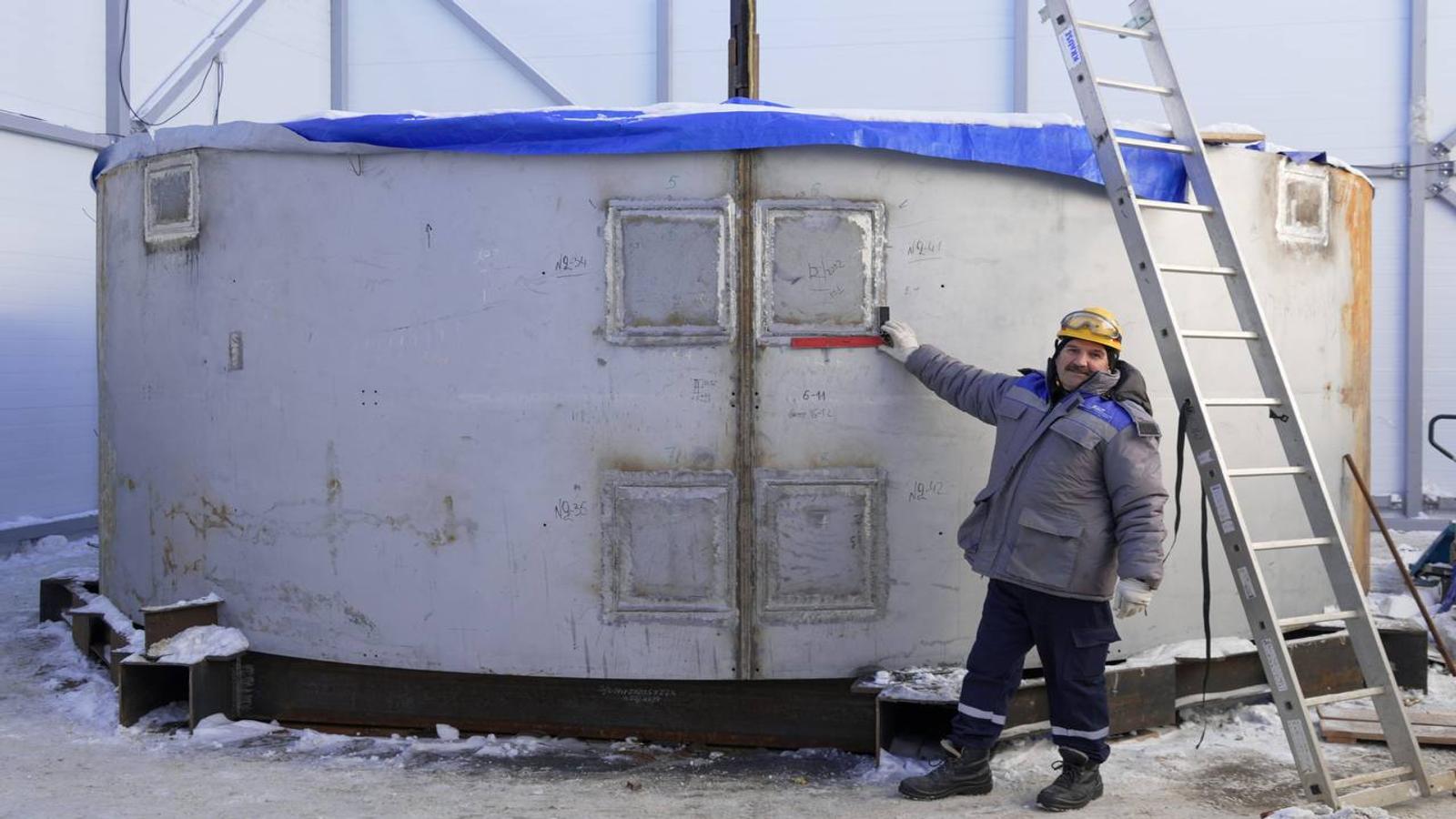

Los instaladores y constructores ensamblaron y hormigonaron el bloque inferior, obteniendo una estructura de más de 6 metros de diámetro y más de 2 metros de altura. Junto con el bloque superior, la altura de la protección seca será de casi 7,5 metros.
El jefe del departamento de construcción de la central nuclear de Leningrado-2, Evgeny Milushkin, dijo que la protección seca, que pesa 130 toneladas, se instalará dentro del edificio del reactor. Esta operación se realizará en el segundo trimestre de 2026.
Luego comenzará la instalación del último elemento del dispositivo de localización de fusión: la placa inferior.
El resto de las partes de la "trampa de fusión" (un recipiente de acero en forma de cono debajo del reactor) se instalaron a finales de 2025, resumió.
Las obras de construcción en el sitio donde se está construyendo la unidad de energía n.º 3 comenzaron en 2022. El contratista general es el holding "Titan-2".
Lea más materiales sobre el tema:
- Tiazhmash actualizará el nodo de seguridad clave de 730 toneladas para la central nuclear de Leningrado-2
- Más grande que un campo de fútbol: comenzó el refuerzo de la cimentación del edificio de la turbina en la unidad de energía n.º 3 de la central nuclear de Leningrado-2
- Rosatom puede comprar turbinas baratas en China para la central nuclear de Leningrado-2
