Los expertos nucleares rusos y turcos han completado la instalación en la posición de diseño de la parte inferior de la cúpula del revestimiento protector exterior (RPE) en el primer bloque de energía de la central nuclear de Akkuyu, que se está construyendo en la provincia de Mersin según el proyecto de la corporación estatal (GC) Rosatom.

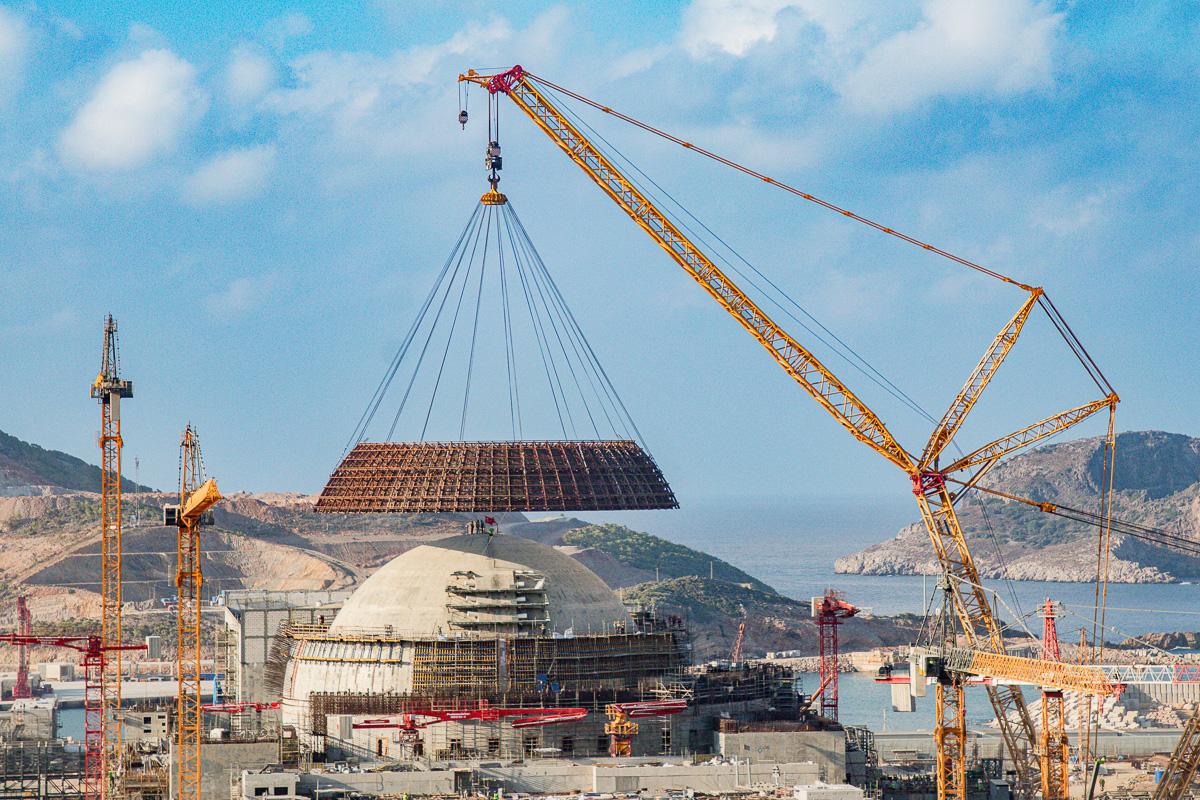

El servicio de prensa de la corporación señaló que los instaladores tardaron 10 horas en instalar la estructura metálica a una altura de 63 m. El peso de la pieza instalada fue de 340 toneladas, el diámetro de 50,8 m.
El director general de AO "Akkuyu Nuklear", Sergei Butskikh, recordó que los bloques de energía de la central nuclear de generación 3+ están equipados con sistemas de seguridad de alta tecnología diseñados para cargas extremas. Esto es especialmente importante para Turquía, cuyo territorio se considera sísmicamente activo. Se espera que la instalación nuclear resista terremotos de hasta 9 puntos, huracanes de hasta 60 m/s, tsunamis y ondas de choque de hasta 10 metros.
Después de la instalación de la parte inferior del RPE, los constructores de la central nuclear de Akkuyu instalarán la cúpula del RPE. La estructura ensamblada protegerá la instalación del reactor de las influencias externas durante toda la vida útil.
¿Cuándo se pondrá en marcha el primer bloque de energía?
Las autoridades turcas planeaban poner en marcha el primer bloque de energía de la central nuclear de Akkuyu el 29 de octubre de 2024. Sin embargo, este plazo podría retrasarse debido a problemas con el suministro de equipos de Alemania, declaró el jefe del Ministerio de Energía de Turquía, Alparslan Bayraktar. En julio, el presidente de la república, Recep Tayyip Erdogan, discutió este tema con el canciller alemán Olaf Scholz. Expresó su preocupación por la posible interrupción de los plazos de lanzamiento del bloque de energía.
Hay algunos problemas y dificultades que deben superarse. En Akkuyu están esperando equipos, especialmente los que se encuentran en Alemania (de la producción de Siemens).
Explicó que la central nuclear funcionará incluso sin el equipo de Siemens, pero se necesitará tiempo para reemplazar al proveedor.
Anteriormente, el diputado de la Duma Estatal Pavel Zavalny informó que, debido a las sanciones de Occidente, aún no se han entregado los equipos para Akkuyu. Al mismo tiempo, ya se han realizado los pagos por ello. Se trata de sistemas de emisión de energía comprados a Siemens.
El problema se resolverá con equipos de China. Se entregarán a la estación en construcción en 2024. El parlamentario ruso no especificó los plazos concretos.
