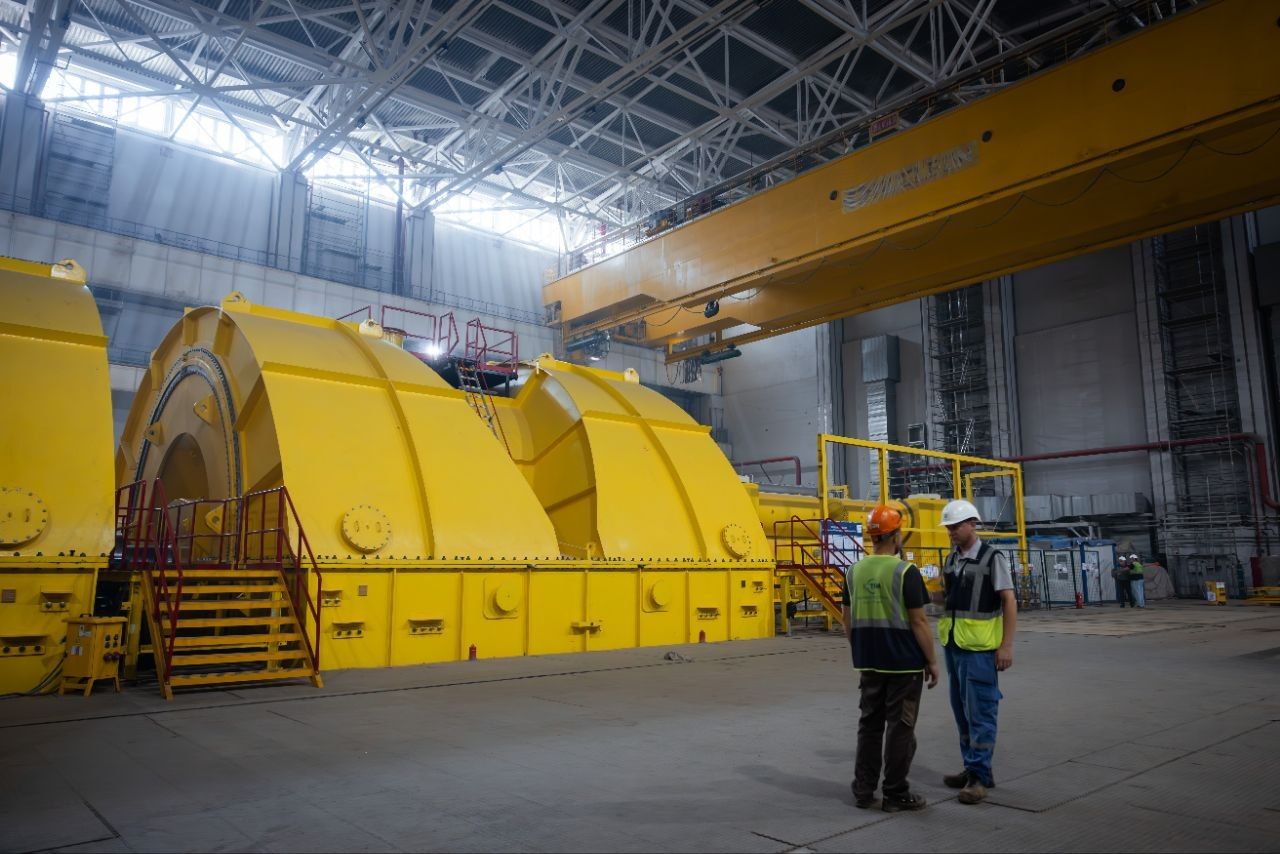

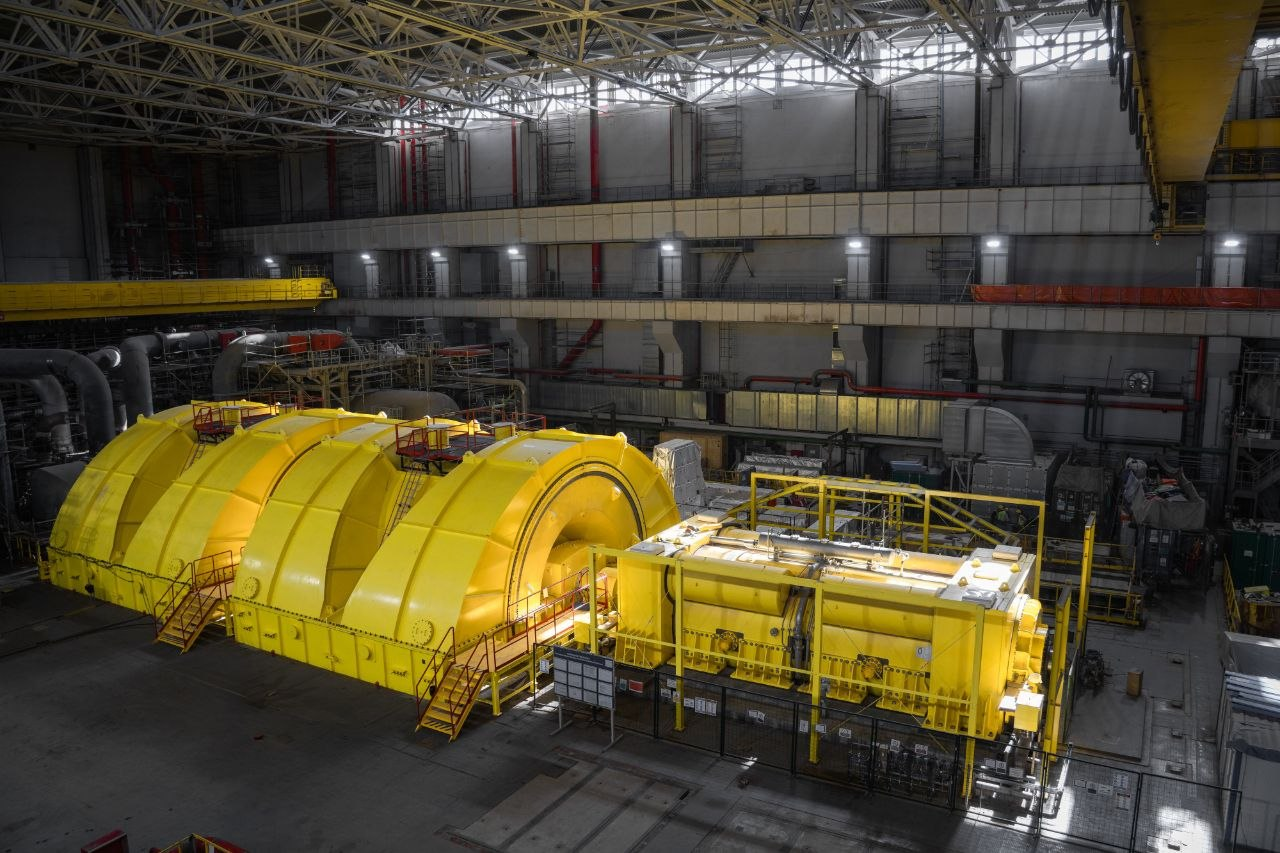

На первом энергоблоке строящейся в Турции АЭС «Аккую» успешно выполнили пробный набор вакуума на турбоустановке. Работы провели специалисты, участвующие в пусконаладке оборудования станции.

Испытания продолжались около шести часов. За это время в конденсаторе турбины создали необходимое разрежение, подтвердив готовность системы к последующему приёму пара от парогенераторов.

Во время проверки специалисты оценили герметичность системы вакуумирования и тепломеханическое состояние турбинной установки. Кроме того, при вращении турбины на валоповоротном устройстве было подтверждено, что рабочие лопатки функционируют в штатном режиме.

Успешное завершение испытаний позволяет перейти к следующему этапу пусконаладочных работ в машинном зале. Теперь специалистам предстоит проверить газовую плотность генератора турбины.

Читайте ещё материалы по теме:

Не пропускайте наши новостиДобавьте сайт в предпочитаемые источники, чтобы видеть нас чащеДобавить в Google

Сейчас на главной

Подлодка «Якутск» преодолела 16,6 тыс. км по Северному морскому пути и впервые добралась до Владивостока

Подлодка «Якутск» преодолела 16,6 тыс. км по Северному морскому пути и впервые добралась до Владивостока

Субмарину проекта 636.3 передали флоту ещё в июне 2025 года, но главной базы на Дальнем Востоке она достигла только в ноябре 2026-го

«Пикап на гусеницах» вместо внедорожника: российский вездеход «Маруся» МС-25 засняли со всех сторон

«Пикап на гусеницах» вместо внедорожника: российский вездеход «Маруся» МС-25 засняли со всех сторон

Машину представили на выставке в Одинцове, она претендует на роль универсального транспорта для охотников и спасателей
