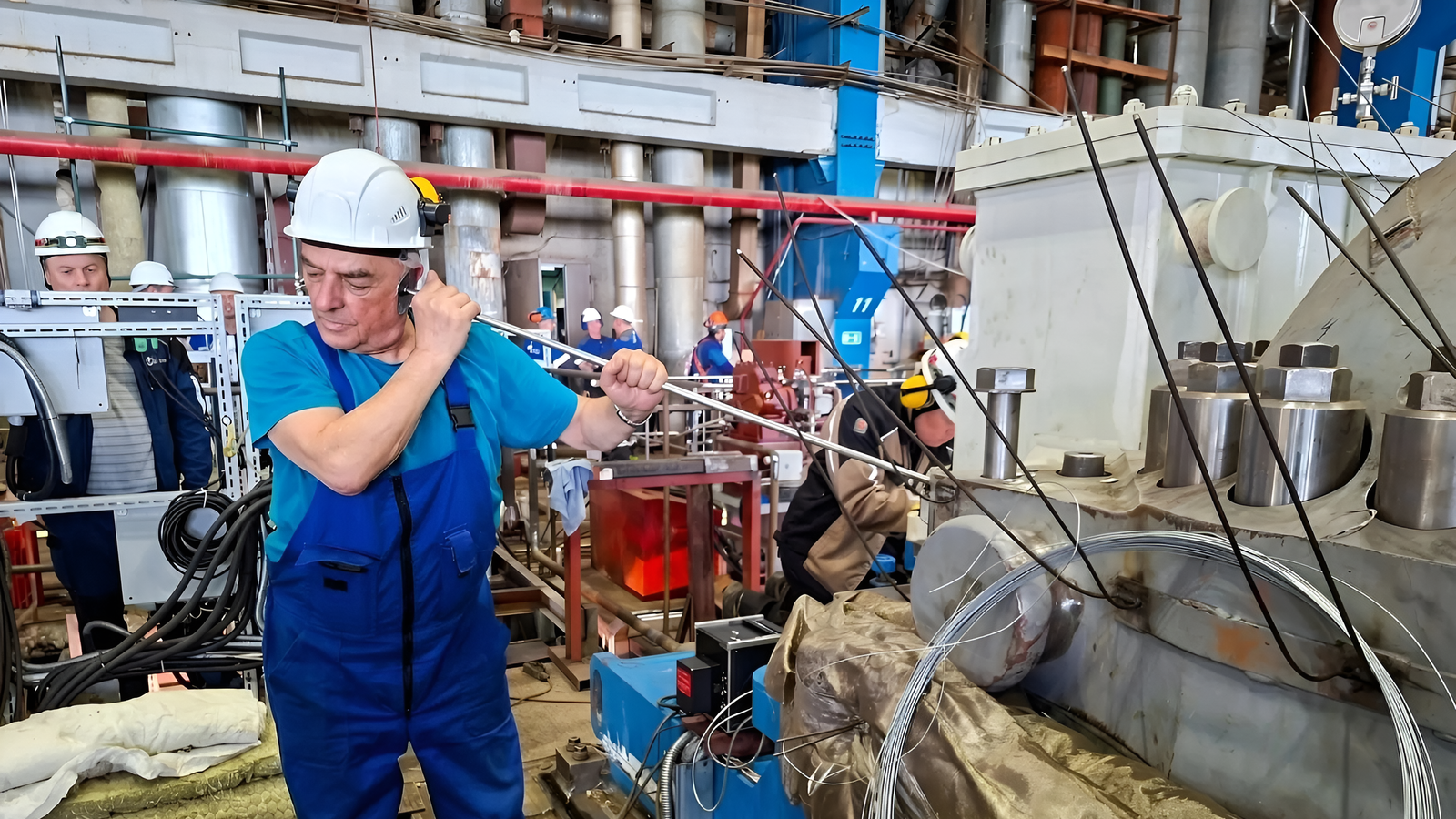

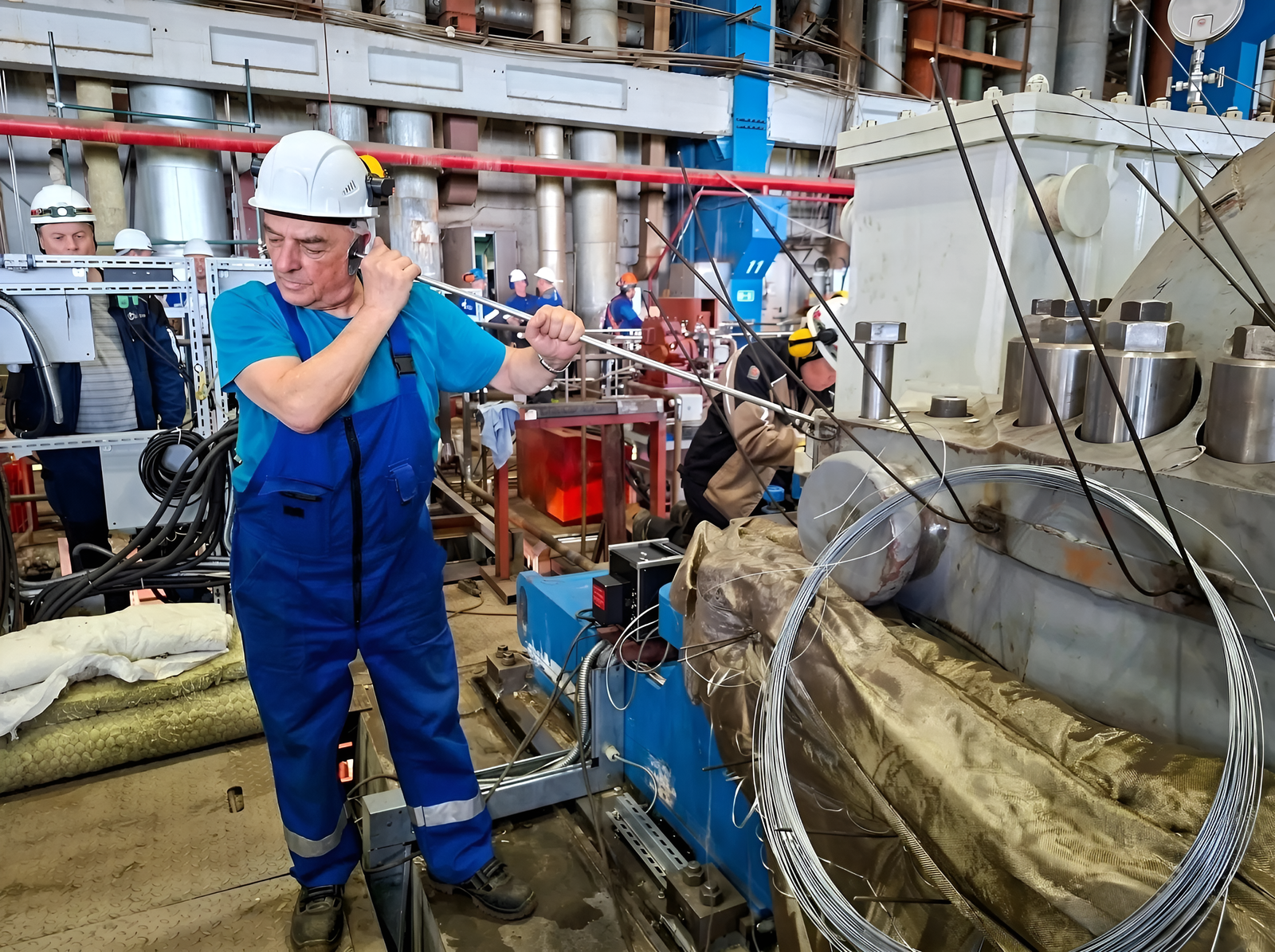

Модернизация Киришской ГРЭС вышла на заключительный этап. Новый турбогенератор №4 впервые поставили на валоповорот после масштабной реконструкции.
Сейчас скорость составляет всего 4 оборота в минуту, однако после выхода на рабочий режим турбина будет раскручиваться уже до 3000 оборотов в минуту.
Именно на этом этапе специалисты проверяют точность сборки, центровку роторов и готовность всех систем к дальнейшему запуску. Даже минимальное отклонение здесь критично.
Следующим важным испытанием станет пробный набор вакуума. После этого энергетики смогут перейти к дальнейшим пусконаладочным операциям.
Киришская ГРЭС выдаёт мощность около 2530 МВт. Это делает её самой крупной тепловой электростанцией на всем Северо-Западе России.
