Рекордные 80 суток: атомщики забетонировали фундамент здания реактора энергоблока №4 на Ленинградской АЭС

Росатом: Монтаж корпуса реактора выполнят в 2029 году

Рабочие забетонировали фундамент здания реактора четвертого энергоблока на Ленинградской АЭС (находится на берегу Финского залива в городе Сосновый бор). Об этом сообщила пресс-служба Росатома.

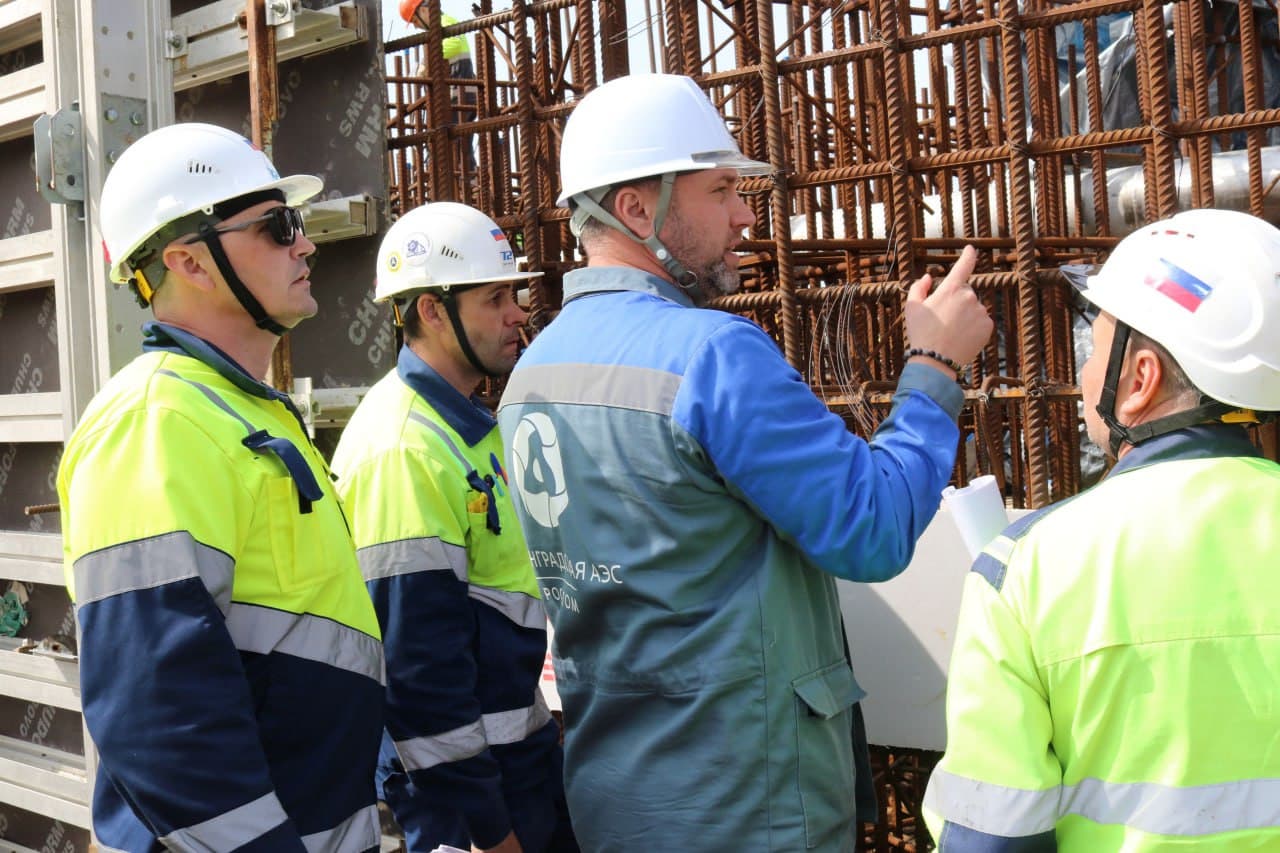

Ленинградская АЭС

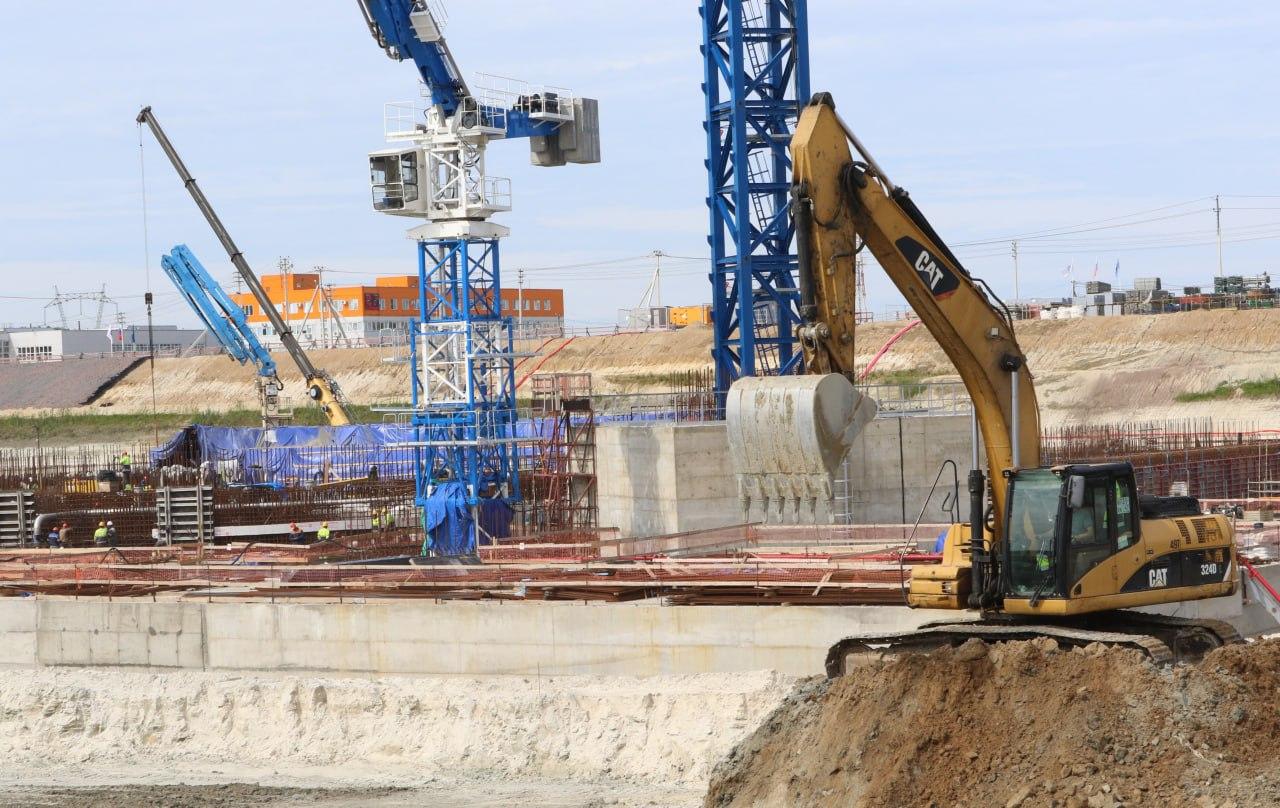

Ленинградская АЭС

Директор АЭС Владимир Перегуда рассказал, что в 2024 году строители забетонировали нижнюю часть фундамента под здание реактора энергоблока №3 за 103 суток. Это на 12 суток раньше графика.

В этом году мы вышли на рекордные 80 суток. При этом качество строительно-монтажных работ остается на высоком уровне.
Владимир Перегуда, директор Ленинградской АЭС
Ленинградская АЭС
Ленинградская АЭС

Сейчас бетон набирает прочность. После этого атомщики приступят к армированию и бетонированию верхней части фундамента, «нарастив» толщину почти на 1,5 м.

Затем они начнут возводить стены и перекрытия, прокладывать трубопроводы, устанавливать гермопроходки и монтировать оборудование. Одну из систем безопасности энергоблока — «ловушку расплава» установят на штатное место первой. Согласно плану это произойдет в 2026 году. Монтаж корпус реактора выполнят в 2029 году.

Читайте еще по теме:

Шаг на пути к физическому пуску: на АЭС «Руппур» проверили оборудование энергоблока №1

Ремонт энергоблока №6 досрочно завершили на Нововоронежской АЭС

Атомная стройка продолжается в Поднебесной: Росатом поставил оборудование для системы безопасности АЭС «Сюйдапу»

Источники
Росатом

Сейчас на главной
