Росатом начал монтажные работы на площадке уникального реактора МБИР

Все операции провели с высокой точностью

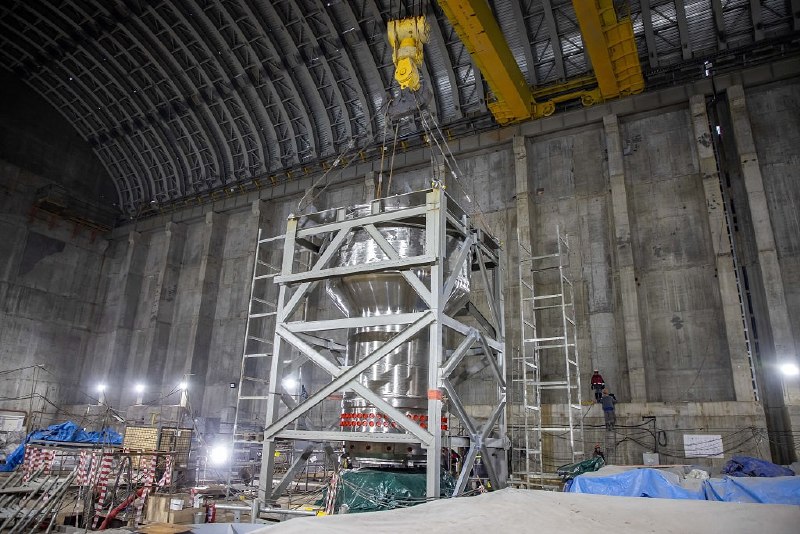

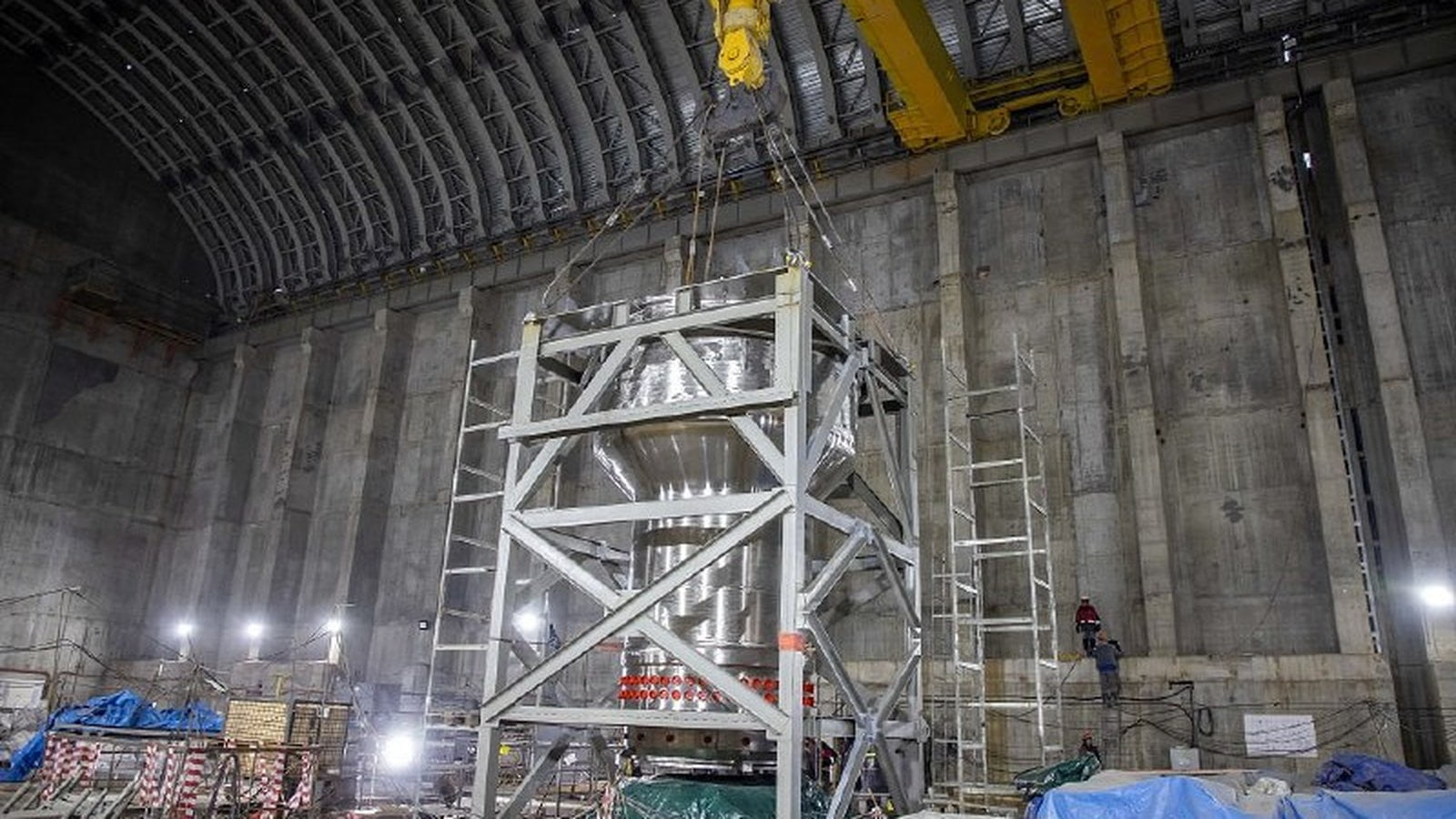

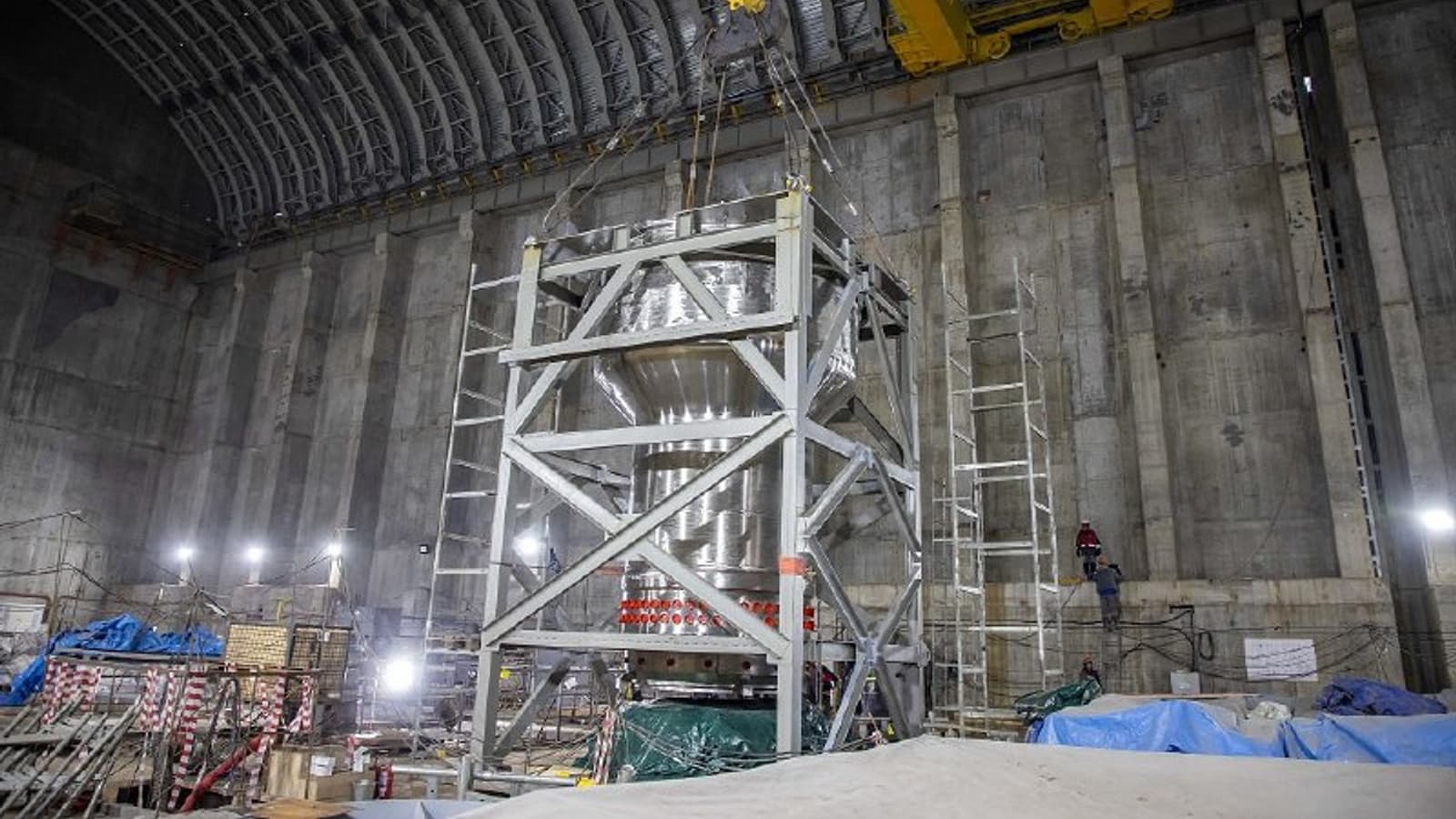

На площадке Государственного научного центра – Научно-исследовательского института атомных реакторов (ГНЦ НИИАР, входит в ГК «Росатом») начался монтаж технологического оборудования первого контура теплоотвода и транспортно-технологических систем для исследовательского реактора четвертого поколения на быстрых нейтронах МБИР. Об этом сообщила пресс-служба госкорпорации.

Барабан свежих сборок предназначен для разогрева тепловыделяющих сборок в инертной газовой среде перед их установкой в активную зону реактора. А барабан отработавших сборок применяется для расхолаживания отработавших ТВС, выгруженных из реактора, в инертной газовой среде.
Сергей Киверов, заместитель директора по сооружаемым объектам ГНЦ НИИАР

В проектное положение установлены два промежуточных теплообменника. Каждый из которых весит 38 тонн, имеет высоту 9 метров и диаметр 2,5 метра.

Монтаж провели с высокой точностью, отклонение от горизонта не превышало 1 мм на 1 метр. Также установлены барабаны для свежих и отработавших сборок, вес каждого из которых составляет 16 тонн.

Ранее www1.ru сообщал, что Росатом создал опытную партию топлива для реактора МБИР.

Читать материалы по теме:

«Росатом» отправляет на крупнейшую в мире китайскую АЭС «Тяньвань» главные циркуляционные насосы

Смогут ли в срок?: Росатом установил часть наружной защитной оболочки на АЭС «Аккую», в Турции говорят о возможной отсрочке запуска

Не только АЭС «Куданкулам»: ГК «Росатом» может начать строительство еще одной атомной станции в Индии

16:59 Новости
На отечественное судовое оборудование выделят 31 млрд рублей Госфинансирование ускорит замену импортных узлов и запуск новых инженерных решений
15:51 Новости
«Калашников» вооружил «Маяк»: ижевские станки вывели кировское производство на новый уровень точности Новые бесшумные, высокоточные центры повысили точность обработки инструмента до сотых долей миллиметра
15:08 Статьи
Ливни обрушились на Кубань: регион проверяет на прочность Краснодарское водохранилище Главный гидроузел края работает в усиленном режиме на фоне пика паводка
13:13 Новости
Стало известно, сколько ядерного материала находится на Запорожской АЭС Лихачёв: Около 2,6 тыс. тонн размещено вне реакторов, еще 500 тонн — в реакторных установках
12:37 Новости
На МКС впервые одновременно перевезли двух космонавтов с помощью робота ERA Европейский манипулятор позволил снизить физическую нагрузку и сохранить силы для выполнения основных задач за пределами станции

Сейчас на главной
