Бетонирование плиты перекрытия завершено на 2-м энергоблоке АЭС «Эль-Дабаа» в Египте

Железобетонная конструкция с двухслойной гидроизоляцией станет основой для монтажа оборудования ВВЭР-1200

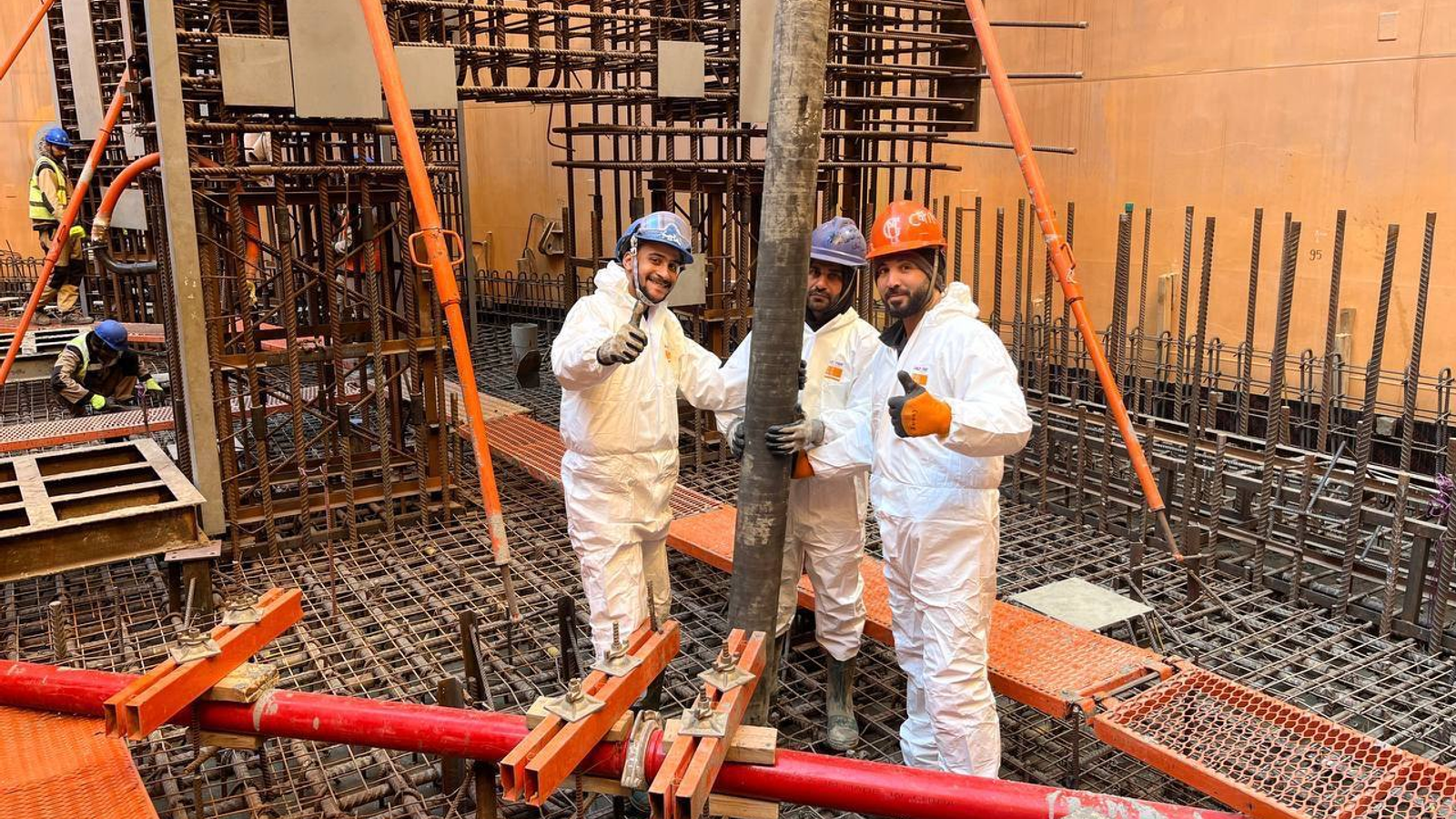

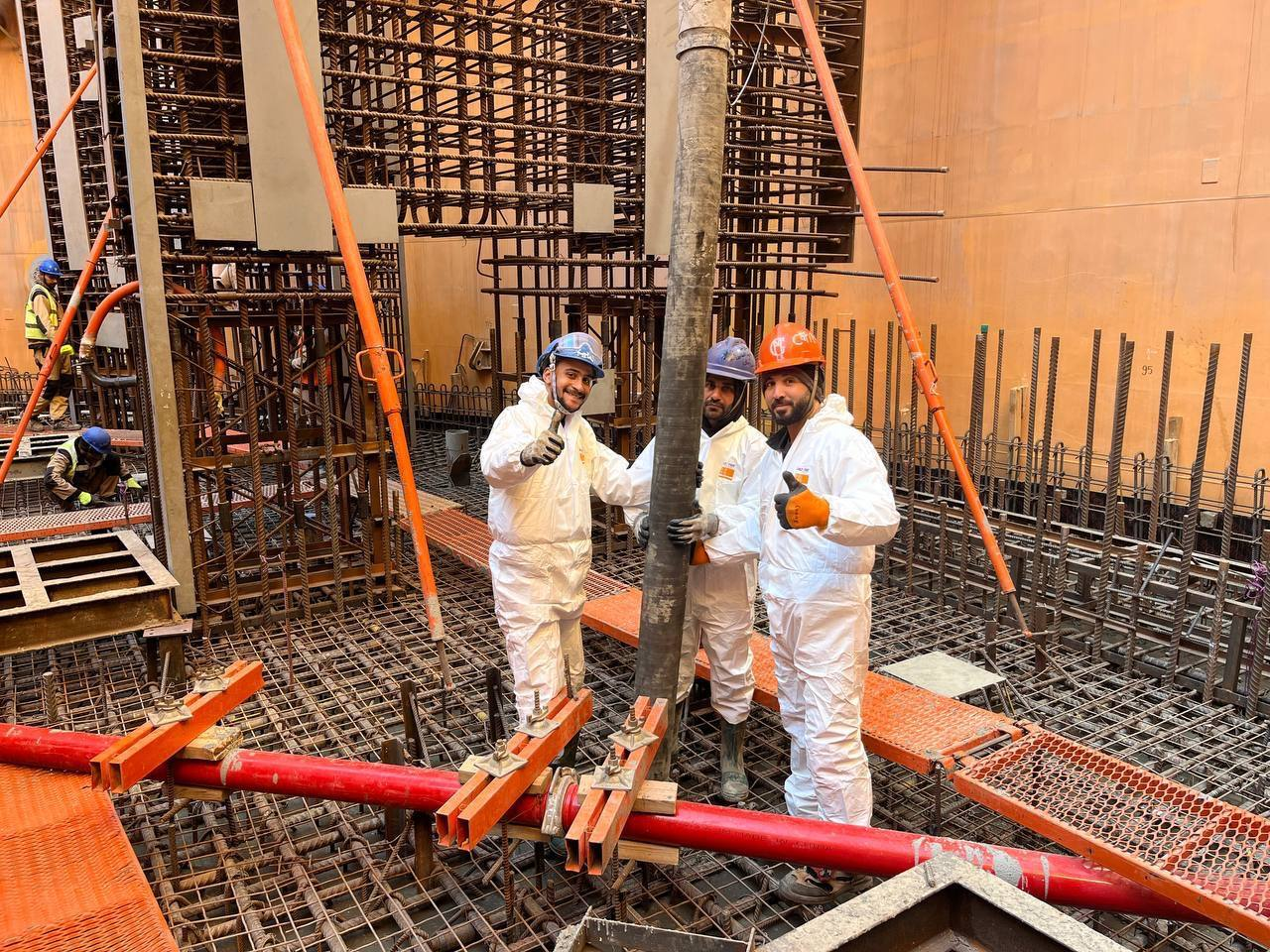

Строители завершили ключевой этап сооружения гермозоны второго энергоблока первой египетской АЭС «Эль-Дабаа» — выполнено бетонирование плиты перекрытия реакторного здания. Массивная железобетонная конструкция толщиной несколько метров закрывает нижний уровень гермозоны, обеспечивая гидроизоляцию подземных помещений и формируя надёжное основание для монтажа реакторного оборудования и возведения верхних ярусов здания.

АЭС «Эль-Дабаа»
АЭС «Эль-Дабаа»

Работы по устройству плиты велись в четыре технологических этапа и заняли порядка пяти месяцев. До начала основного бетонирования подрядная организация выполнила подготовительные операции: уложила бетонную подготовку толщиной 100 мм и смонтировала двухслойную горизонтальную гидроизоляцию из полимерных мембран. Эта система надёжно защищает конструкцию от капиллярного подсоса грунтовых вод, что критически важно для объекта, расположенного в прибрежной зоне Средиземного моря.

Следующим этапом станет возведение внутренней защитной оболочки реактора и последующего монтажа оборудования.

На первом энергоблоке АЭС «Эль-Дабаа» уже установлен корпус реактора, а на третьем и четвёртом блоках продолжаются фундаментные работы.

Станция, возводимая по проекту Госкорпорации «Росатом», будет включать четыре энергоблока мощностью по 1200 МВт с реакторами ВВЭР-1200 поколения 3+ и после ввода в эксплуатацию обеспечит около 5 ГВт·ч электроэнергии в год.

Читайте ещё материалы:

15:33 Новости
Импортозамещённый электропривод «три в одном» представил Росатом: он готов выйти в серию Интегрированное решение включает двигатель, инвертор и редуктор
12:34 Новости
Тоньше спички: станок для обработки деталей до 4 мм запустили на петербургском ЛОМО Оборудование заменило устаревший аналог
11:46 Новости
Своя электроника для своих роботов: Ozon запускает производство печатных плат Компания вложится в SMT-линию мощностью 2 тыс. изделий в месяц, чтобы усилить контроль над складской автоматизацией
11:36 Новости
Беспилотная амфибия «Меридиан» на финишной прямой: завершается сборка агрегатов Подходит к концу производство крыла, хвостовой части, сервоприводов, винта и наземной станции управления
11:31 Новости
ФНС проверит все трансграничные переводы за три года: в фокусе фиктивные займы и авансы Налоговая анализирует данные ЦБ для выявления схем вывода капитала за рубеж
Источники:
ГК «Росатом»

Сейчас на главной
