На втором энергоблоке АЭС «Аккую» завершено формирование герметичной зоны реакторного здания после установки купола внутренней защитной оболочки. Работы выполнили специалисты проекта «Аккую Нуклеар», задействовав тяжёлый самоходный гусеничный кран и около 40 сотрудников.

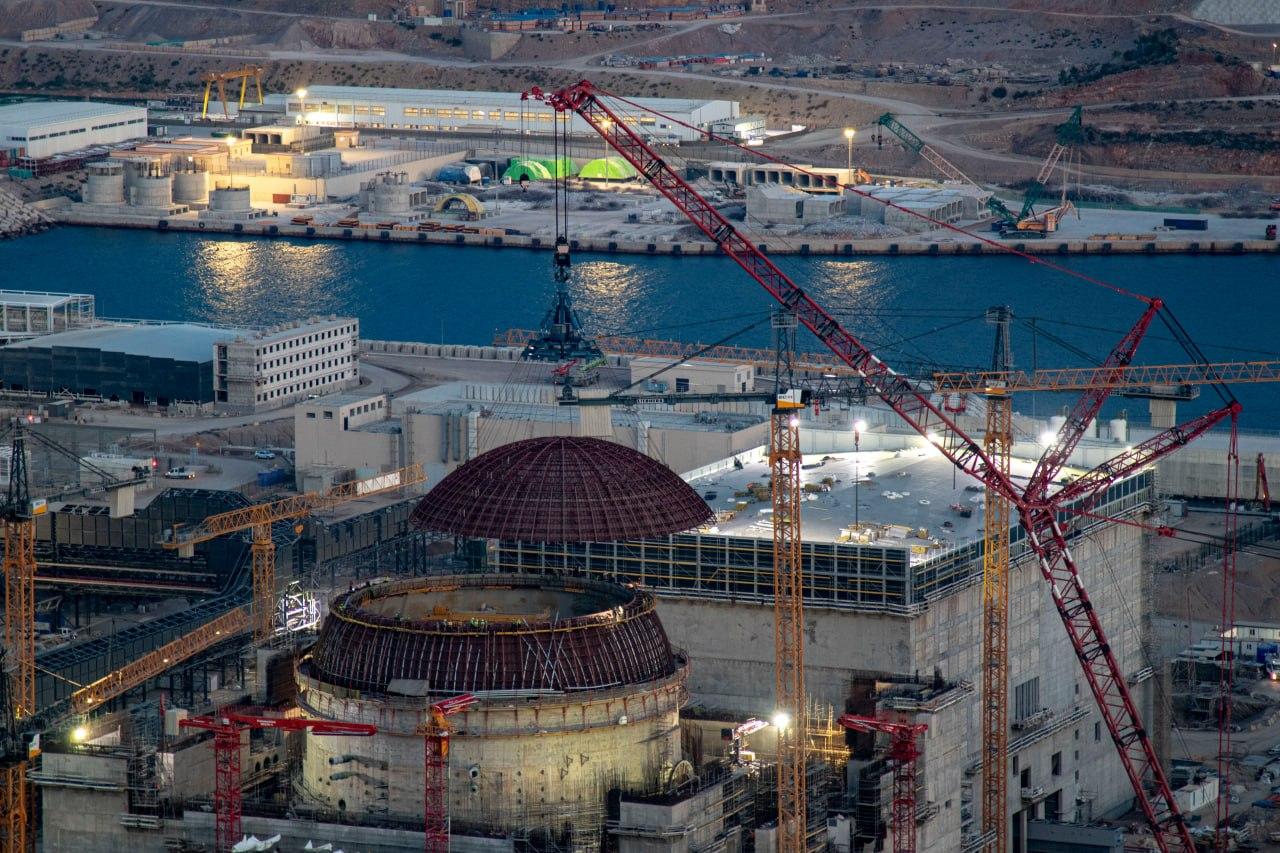

Монтаж купола внутренней защитной оболочки стал одним из ключевых этапов строительства энергоблока. С момента начала подъёма до установки конструкции в проектное положение прошло около семи часов.
Купол состоит из 15 монтажных секций из специальной стали. Его укрупнённая сборка велась в течение четырёх месяцев непосредственно рядом с реакторным зданием. Перед этим секции доставили на строительную площадку автомобильным и морским транспортом.
После завершения монтажа строители приступят к сварке купола с цилиндрической частью внутренней защитной оболочки. Это позволит сформировать полностью герметичный объём реакторного отделения. Следующим этапом станут армирование и бетонирование защитной конструкции.
Генеральный директор «Аккую Нуклеар» Сергей Буцких отметил, что успешное выполнение операции стало результатом масштабной подготовки, включавшей изготовление и доставку секций, сборку конструкции, сварочные работы и подготовку к подъёму. По его словам, в реализации проекта участвовали сотни специалистов различных профессий — инженеры, монтажники, сварщики, стропальщики, крановщики и другие сотрудники.
