В рамках рабочего визита в Приморский край была проведена проверка строительной площадки Артёмовской ТЭЦ-2. Юрий Трутнев, заместитель Председателя Правительства РФ и полномочный представитель Президента в ДФО, вместе с губернатором Приморского края Олегом Кожемяко оценили прогресс строительства нового энергетического объекта. На текущий момент Артёмовская ТЭЦ-2 готова на 67%, и все работы осуществляются в строгом соответствии с установленным планом.
На площадке трудятся около 2 тысяч человек и задействованы 96 единиц техники. Пусконаладочные работы на этом оборудовании запланированы на летний период. В завершающей стадии находится монтаж 3 пиковых водогрейных котлов, которые будут догревать сетевую воду после парового цикла для покрытия пиковых теплофикационных нагрузок.

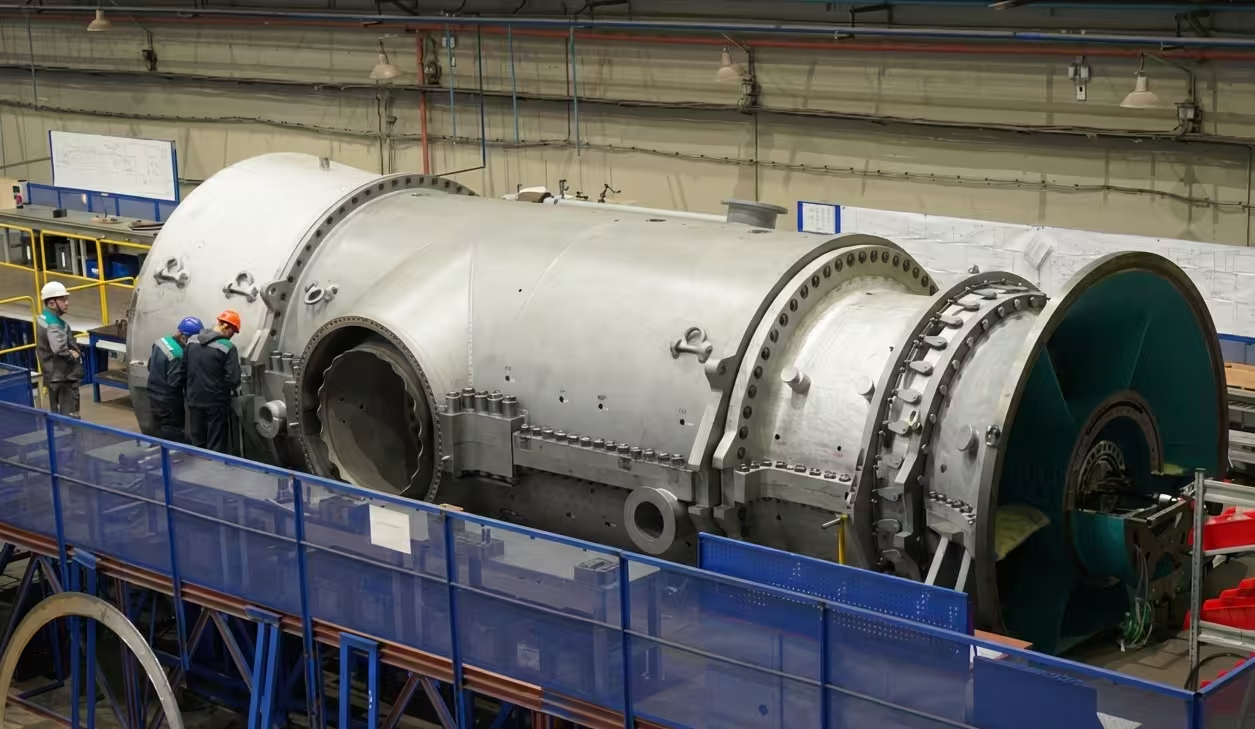

Энергостроители завершают монтаж основного и вспомогательного оборудования на первой парогазовой установке. В ближайшее время на площадку поступят газотурбинная и паровая турбины для второго блока.
Параллельно активно ведутся работы на открытом распределительном устройстве 220/110 кВ: кабельная эстакада от главного корпуса уже смонтирована, установлены опоры и порталы, оборудование на 110 кВ установлено полностью, на 220 кВ работы выходят на финишную прямую. Система трубопроводов тепловой сети протяжённостью по 2,5 километра на каждой из четырёх магистралей готова к пусконаладке.
Строительство Артёмовской ТЭЦ-2 стартовало в сентябре 2023 года на площадке Восточного экономического форума. Новая станция усилит мощности действующей Артёмовской ТЭЦ, которой в 2026 году исполнится 90 лет.
Проектная электрическая мощность объекта — 440 МВт, тепловая — 456 Гкал/ч.
