3 тысячи тонн металла и почти 2 тысячи свай: на Свободненской ТЭС-2 завершён очередной этап строительства

Фундаменты башенной градирни готовы на 43%

На Свободненской ТЭС-2 полностью завершили монтаж буронабивных свай — 1991 железобетонные опоры теперь будут держать фундаменты главного корпуса, градирни и административного здания. Работы выполнили специалисты Нацпроектстроя и его подрядчика «ЭнергоСК».

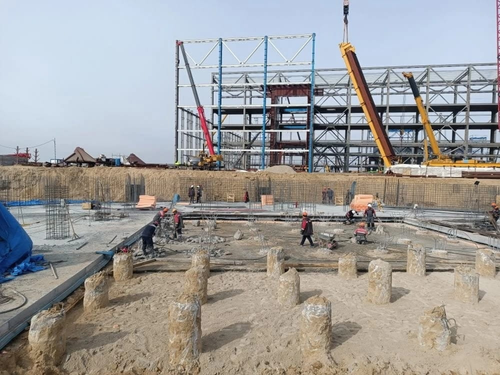

Свободненская ТЭС-2
Свободненская ТЭС-2

Строители уже собрали 2965 тонн металлоконструкций главного корпуса — это почти половина от проектного объёма. Фундаменты башенной градирни готовы на 43%. Параллельно идёт расширение открытых распределительных устройств действующей станции: на площадке ОРУ-110 кВ смонтированы порталы и электрооборудование, на ОРУ-220 кВ залиты фундаменты под первую ячейку.

Внутри главного корпуса монтажники устанавливают опалубку, вяжут арматуру и закрывают тепловой контур сэндвич-панелями. В электротехническом отделении начата прокладка кабельных каналов на уровне фундаментной плиты. На периметре площадки уже работают мачты наружного освещения, установлены опоры для прожекторов.

Строительство нового энергоблока мощностью 450 МВт ведётся в рамках программы развития энергетики Дальнего Востока. Проект разработал «Институт Теплоэлектропроект», заказчиком выступает «ГЭХ Инжиниринг». Все работы контролируются с учётом климатических особенностей Амурской области и требований к надёжности энергоснабжения региона.

Читайте ещё материалы по теме:

16:33 Новости
Гигантский российский 3D-принтер покорил Индию: Росатом отправил иностранным заказчикам RusBeam 2800 Скорость печати достигает 50 мм/с, что позволяет создать деталь весом 50 кг всего за 5 часов
15:25 Новости
Производитель тяжёлых БПЛА «Кронштадт» сменил гендиректора и начал преобразование на фоне миллиардных убытков Компания погасила долг перед одним из кредиторов и пытается взыскать 8,6 млрд со страховщиков
15:24 Новости
«Народ текает»: экс-инженер АвтоВАЗа раскрыл причину увольнений с завода По словам блогера KhaDm, на предприятии дольше пяти лет остаётся работать только около 15% специалистов
15:02 Новости
Отечественные микроконтроллеры на RISC-V адаптировали под управление БПЛА: платформа заменит европейские аналоги ArduPilot заработал на российской электронике — полётные контроллеры для дронов больше не зависят от импорта
14:45 Новости
Роботы-сварщики разогнали производство на заводе «ДСТ-Урал»: выпуск вырос на 60% Роботизированные комплексы снизили брак до 1,8% и расширяются на новые предприятия региона
Источники:
ПАО «ОГК-2»

Сейчас на главной
