El retraso en la entrega de una turbina resultó en una pérdida de medio billón de rublos: "Inter RAO" ganó el juicio contra "Silovye Mashiny"

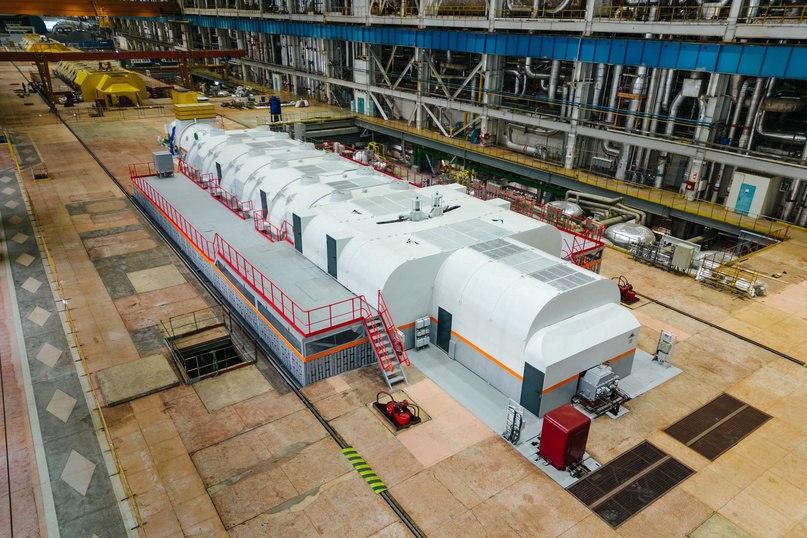

La entrega de una turbina de 850 MW se retrasó 14 meses

"Inter RAO – Electrogeneración" logró cobrar 514,2 millones de rublos en concepto de penalización a la empresa pública "Silovye Mashiny" por incumplir los plazos de entrega de una turbina para la central térmica de Perm. La decisión a favor de la empresa energética fue confirmada el 9 de julio por el tribunal de casación.

Según los materiales del caso, "Silovye Mashiny" entregó la turbina de 850 MW más de un año después del plazo establecido: el 13 de enero de 2023 en lugar del 1 de noviembre de 2021. El retraso provocó el aplazamiento de la puesta en marcha del primer bloque de la central.

Inicialmente, "Inter RAO" exigió casi 1.000 millones de rublos en concepto de indemnización, pero la cantidad se redujo debido a la moratoria sobre las multas para los contratistas sujetos a sanciones. El fabricante de equipos intentó que se redujera aún más la cantidad a 190 millones de rublos, pero perdió tanto en la apelación como en la casación.

Los problemas con el suministro de productos de ingeniería energética en Rusia han adquirido un carácter sistémico. Como informó anteriormente el director del departamento de energía eléctrica del Ministerio de Energía, Andrei Maksimov, los retrasos en las turbinas de vapor de "Silovye Mashiny" alcanzan una media de dos años. El tema también se planteó en la reunión de la comisión gubernamental de energía eléctrica del 19 de febrero de 2025, donde se debatió el aplazamiento de la puesta en marcha de seis instalaciones de modernización de centrales térmicas con una potencia total de 1,7 GW.

Los expertos atribuyen los fallos a la escasez de componentes importados y al alto nivel de carga interna de la empresa.

Leer materiales sobre el tema:

¿La central térmica de Kostroma se quedó sin equipos?: "Inter RAO" presentó una demanda contra "Silovye Mashiny" por 264,7 millones de rublos

La turbina más potente de Rostec, GTD-110M, alcanzó su máxima potencia

La empresa estadounidense General Electric dejó de dar servicio a las turbinas de gas en las centrales térmicas rusas
